Через какое время после заливки фундамента можно класть блоки – Когда можно нагружать фундамент согласно снип. Через какое время после заливки фундамента можно продолжать строительство

Содержание

Через какое время после заливки фундамента можно начинать кладку стен

Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.

Чем грозит несвоевременное снятие опалубки

Как известно, для заливки ленточного или плитного фундамента дома используется кашеобразный бетонный раствор. После укладки его в опалубку, начинаются процессы гидратации цемента и постепенного твердения бетона. Для их корректного завершения нужно выделить определенное количество времени, требующегося для того, чтобы фундамент смог выстояться и набрать проектную прочность.

Если опалубка с конструкции будет снята сразу после схватывания цемента, то появится вероятность расползания монолита в разные стороны. Неокрепшее «тело» не только не сможет принимать нагрузки, но и удерживать собственную форму. Особенно это касается массивных фундаментов.

Если демонтаж опалубки с ленточного фундамента будет выполнен после того, как цементный раствор схватится, но перед тем как он наберет определенную прочность, то в конструкции появятся трещины. Для подземной части дома, принимающей на себя и распределяющей на грунт все нагрузки, это грозит расколом и полным разрушением уже в период эксплуатации дома.

Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать.

Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.

Чтобы строение не дало усадку, не перекосилось и не разрушилось, нужно неукоснительно соблюдать выполнение строительных правил и технологии возведения подземной части дома. Фундамент является опорой здания, поэтому не терпит халатности, неумения и отсутствия элементарных знаний.

Сколько времени должен отстаиваться фундамент

Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:

  • температура окружающей среды;
  • влажностный режим;
  • наличие атмосферных осадков;
  • время года;
  • грунтовые условия;
  • рельеф местности;
  • размеры и тип фундамента – ленточный, плитный, столбчатый;
  • проектная прочность бетона;
  • качество материалов;
  • присутствие грунтовых вод на участке;
  • технология возведения конструкции;
  • наличие добавок;
  • величина расчетных нагрузок.

Кроме вышеперечисленных моментов, могут возникать ситуации, влияющие на период, в течение которого фундамент дома должен будет отстаиваться перед тем, как начнутся дальнейшие работы. В некоторых случаях бетонная конструкция оставляется даже на зиму, чтобы при оттаивании грунта легче было определить дефекты и выправить усадки. При этом монолит надежно укрывают. Примечательно, что ни один норматив не сможет учесть все нюансы, поэтому вопрос о том, сколько же фундамент дома будет отстаиваться, решается в индивидуальном порядке.

При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.

Каким образом выстаивается фундамент дома

Первый раз бетонной конструкции дают выстояться сразу после заливки. Этот период длится до семи дней, в течение которых поверхность поливают водой. Бетон схватывается и начинает отвердевать. Сверху фундамент накрывают полиэтиленовой пленкой, но можно использовать также:

  • промокаемую ткань;
  • опилки;
  • солому.

Полиэтилен перед поливкой приподнимают, а другие материалы смачивают сверху. Они великолепно сохраняют влагу, не давая воде испариться раньше времени. Продолжительность затвердевания монолита зависит от времени года. Примерно через неделю, а в жаркое время года – через 10-14 дней, полив прекращают, но покровный слой оставляют вплоть до 28-30 дней после окончания укладки бетонной смеси в опалубку. Таким образом происходит первичное выстаивание, вполне достаточное для фундаментов, устанавливаемых на основание, заглубленное ниже уровня промерзания грунта.

Но на практике существует и вторичное выстаивание. Оно касается ситуаций, когда на пучинистых грунтах приходится возводить мелкозаглубленные фундаменты. В этом случае отвердевшую бетонную конструкцию оставляют зимовать. С приходом весны подвижки регистрируют, а основание укрепляют путем подсыпки песка или гравия с обязательной послойной трамбовкой.

Специалисты уверяют, что будет лучше, если фундамент простоит без нагрузки целый год. Оказывается, в первый месяц после заливки бетон набирает прочность до 70-75 процентов, а остальные 25-30 процентов – в следующие 11 месяцев. Из этого можно сделать вывод, что если сроки строительства позволяют, то предпочтение следует отдать более длительному временному промежутку. Если же период возведения строения ограничен жесткими рамками, то к монтажу стен дома приступают через 28 суток после заливки фундамента. При благоприятных климатических условиях и использовании в ограждающих конструкциях легких материалов – срок можно сократить до двух недель.

Любое сооружение из бетона или цементного раствора, перед тем как начать другие строительные работы, связанные с нагрузкой на данное сооружение должно быть выдержано определенное время в состоянии «заливки» без нагружения.

После заливки, бетонная конструкция проходит несколько этапов полимеризации: схватывание, отвердение и окончательный набор прочности. При этом за время схватывания бетона можно спланировать дальнейшие строительные процессы: возведение стен, перегородок и монтаж кровли.

От чего зависит скорость твердения бетона?

Факторы, которые влияют на скорость полимеризации и твердения бетона:

  • Температура окружающей среды;
  • Влажность окружающего воздуха;
  • Прямые или скользящие солнечные лучи;
  • Марка бетона;
  • Дополнительные мероприятия: смачивание водой, добавление специальных присадок, прогрев в зимнее время, укрыв полиэтиленом и т.п.;

Полимеризацию бетона можно охарактеризовать как сложный естественный процесс, связанный с набором прочности и высыханием, который поддается корректированию. Полимеризация бетона состоит из следующих этапов:

  • Схватывание. При температуре окружающей среды 20°C объемное схватывание бетона начинается через два часа после приготовления и заливки смеси продлится точно такой же период времени. При понижении температуры до 10°C и ниже процесс схватывания существенно удлиняется и может составлять от 20 часов и более;
  • Отвердение. Для частных бетонных конструкций залитых и выдерживаемых при температуре 15 до 20°С и относительной влажности воздуха 75% процесс отвердевания составляет не менее 3-х суток или 72 часа, после чего можно начинать другие строительные работы;
  • Набор прочности. Это длительный процесс, зависящий от «мощности» залитой конструкции, который может составлять период от нескольких недель до нескольких лет.

Сколько времени сохнет бетон?

  • Сезонность заливки. В зависимости от конкретной температуры окружающей среды и относительной влажности воздуха период схватывания бетона может составлять от трех суток в летнее время и одного месяца в холодное время;
  • Трамбовка. В это случае действует правило: «чем выше плотность заливки, тем быстрее идут процессы гидратации (твердения). В строительных компаниях трамбовку осуществляют специальными установками. В частном строительстве плотным «штыкованием» лопатой или ручной трамбовкой.
  • Состав бетона. Чем больше в толще бетона пористых наполнителей (керамзитные гранулы, шлак) тем медленнее происходит отвердение. В вариантах с песком или щебнем процесс отведения происходит значительно быстрее;
  • Чтобы замедлить испарение влаги и замедлить процесс твердения используют специальные добавки или обычное жидкое мыло;
  • Условия сушки. Для того чтобы избежать трещин в жаркое время практикуют регулярное смачивание водой или укрытие полиэтиленовой пленкой. В холодное время года практикуют укрытие специальными нагревательными матами, внедрения в толщу бетона нагревательных кабелей или строительство тепляков;

Добавки. Это простой и широко используемый способ замедлить или ускорить сушку бетона. В широкой продаже представлены противоморозные, модифицирующие и ускоряющие добавки в бетон или бетонные растворы;

Строительство жилого дома — это серьезный комплекс работ, к которым следует подходить с особой тщательностью. Необходимо заранее продумать всю планировку здания, позаботиться о покупке необходимого материала и оборудования. Самое сложное в этом деле – выстроить качественный фундамент, который станет основой всего дома. Грамотный мастер обязан знать, сколько должен стоять фундамент после заливки. Очень важно выждать сроки, на протяжении которых основа будет застывать. Лишь после этого у строителя появится возможность провести кладку стен и прочих важных частей здания. Если преждевременно начинать нагружать фундамент, то тот просто может не выдержать. Из-за этого возникнет угроза проседания и обрушения нового дома, чего допускать категорически нельзя.

Факторы, влияющие на скорость высыхания залитого фундамента

Чтобы фундамент получился качественным и надежным, нужно не только соблюдать все правила бетонирования, но и дать ему достаточно времени на высыхание. Насколько долго тот будет застывать, точно сказать невозможно. Ведь на этот процесс одновременно влияют несколько факторов:

  • уровень влажности воздуха;
  • наличие осадков;
  • тип грунта, на котором был выстроен фундамент;
  • температура воздуха;
  • особенности рельефа местности;
  • приближенность к основанию уровня грунтовых вод;
  • качество материала использованного во время заливки фундамента;
  • технологии, которые использовались при строительстве;
  • вид опалубки;
  • вид использованной гидроизоляции.

Строителям приходится сильно постараться, чтобы получить идеальный фундамент для будущего дома. Но, как показывает практика, даже соблюдение рекомендованных условий не является гарантией получения желаемого результата. Поэтому следует заранее учитывать неблагоприятные условия, способные продлить время, на протяжении которого должен отстаиваться фундамент.

Желательно проводить работы, связанные с заливкой фундамента и закладкой стен, при температуре воздуха не менее 5 градусов тепла. В противном случае, придется дополнительно позаботиться об утеплении конструкции, что тоже увеличит период застывания основы дома после заливки фундамента.

Сроки застывания

Можно попытаться вычислить, сколько должен отстаиваться ленточный фундамент. Начать строительство стен и прочих конструкций не получится раньше, чем через три недели после заливки. И то, это при условии, что на улице все ближайшие дни была солнечная погода без осадков.
Еще не застывший фундамент, который не успел нормально выстояться, запрещено беспокоить. Обычно это происходит, когда строители желают что-то подправить. Такого вмешательства допускать нельзя.
На протяжении одного месяца фундамент должен застывать. В это же время происходит ее усадка. Но даже спустя такое количество дней нет никакой гарантии, что основа для дома полностью готова к дальнейшему использованию. Ведь она будет и дальше продолжать усаживаться не менее года.

Сколько должен отстояться фундамент, можно будет сказать лишь после его заливки, а также установки стен и других конструкций. Но поспешных выводов делать не стоит. Нагруженный фундамент несколько месяцев будет выстаиваться. В течение года с ним могут происходить разного рода изменения, не исключены и сдвиги со своего места. Предугадать их практически невозможно. Это одна из причин, почему специалисты рекомендуют жильцам заселяться в недавно выстроенный дом лишь через год после завершения его строительства.
Если у владельцев будущего дома нет необходимости в короткие сроки выстраивать дом, то им стоит ориентироваться на максимальную продолжительность времени, на протяжении которого должен отстаиваться фундамент. Отсутствие спешки убережет строение от неприятных последствий. Сокращать сроки можно лишь в экстренных ситуациях. В любом случае, основа для жилого дома должна простоять минимум две недели перед тем, как строители продолжат работать над возведением здания.

Почему нельзя преждевременно снимать опалубку

Установка опалубки — один из этапов строительства дома. Без нее не обходится ни одна заливка плитного и ленточного фундамента. Когда раствор из бетона укладывают в опалубку, происходит гидратация цемента. После этого бетон постепенно твердеет. Если снять опалубку преждевременно, то можно нарушить данный процесс. Из-за этого возникает риск расползания монолита, так как неокрепший материал не способен удерживать свою форму и выносить даже минимальные нагрузки. Особенно опасно снимать опалубку с массивного фундамента, которому нужно очень долго застывать.
Заниматься демонтажем опалубки можно лишь после того, как раствор на основе цемента нормально схватится. Не нужно ждать, пока тот наберет достаточную прочность. Ведь тогда из-за снятия настила на нем появятся трещины. Для основы дома такой дефект грозит серьезными неприятностями, которые не ограничиваются лишь расколом основы для дома. Трещины вполне способны привести к разрушению здания в момент его эксплуатации.

Общие рекомендации специалистов

Профессионалы строительного дела с удовольствием делятся с менее опытными коллегами секретами и рекомендациями касательно того, как выстроить фундамент и сколько следует выждать времени до его полного высыхания.
Много мастеров в сфере строительства советуют перед непосредственной заливкой фундамента тщательно утрамбовать засыпанную в котлован подушку из песка. А также они рекомендуют заливать раствор в несколько этапов. Благодаря этой маленькой хитрости даже новичок сумеет сделать качественную основу, которая прослужит опорой дома не одно десятилетие.
Для строительства жилого здания в три или четыре этажа необходимо дать фундаменту полтора месяца на застывание. Если основа заливалась зимой или осенью, то этот срок не помешает увеличить минимум до 60 дней. А после возведения первого этажа нужно отложить строительство на 7 дней. За неделю строители приблизительно оценят качество фундамента, его надежность и способность выдерживать нагрузку.
Итак, сколько же должен стоять нетронутым фундамент, чтобы он успел нормально высохнуть и окрепнуть? В среднем для этого ему понадобится около 25–30 дней. Однако бывают ситуации, когда цементный раствор полностью застывает и за две с половиной недели. Но это, скорее, исключение из правил, чем закономерность.
Профессионалы настоятельно рекомендуют не продолжать строительство дома около одного месяца после завершения заливки его основы. В противном случае, нет никакой гарантии на то, что неокрепший фундамент сможет выдержать серьезную нагрузку. В таком деле спешка станет лишь помехой и причиной неудач в построении здания.
Визуально проверить готовность фундамента к дальнейшему строительству очень сложно. Особенно нелегко высчитать сроки новичку, которому раньше не приходилось иметь дела с такой работой. Чтобы избежать ненужных ошибок, ему следует заручиться поддержкой опытного мастера. Ведь только профессиональный строитель, оценив погодные условия и качество закладки основы, точно скажет, какой срок необходимо выждать до полного высыхания цемента.

Фундамент является основной несущей конструкцией, воспринимающей все нагрузки от постройки. Главная его задача – выдерживать вес здания. Фундамент не должен оседать, перекашиваться и образовывать трещины. Таким образом, надежность является основным требованием для фундамента.

Фундамент не станет надежным, если будут нарушены технологические правила его изготовления и первичной эксплуатации. Рекомендуется изготавливать бетонный фундамент при температуре окружающего воздуха не ниже + 5°С это делает работы сезонным, а иначе не будет полного схватывания бетона. Сегодня мы узнаем через сколько можно нагружать фундамент по времени.

Созревание бетона

Основным показателем бетона, характеризующим его марку, является его прочность при проверке на сжатие. После заливки бетона, он не сразу становится прочным, это происходит на протяжении четырех недель.

Первая неделя для бетона является пиковой, за этот период он получает до 70% от прочности, характерной для данной марки. В дальнейшем процесс застывания протекает не так интенсивно, после 28 дней с момента заливки, считается, что бетон созрел и получил марочную прочность.

Пока бетон полностью не созрел, не стоит нагружать фундамент. Монтаж стен должен проводиться после полного созревания бетона. Минимальную прочность смесь получает по истечении семи дней, спустя неделю некоторые застройшики демонтируют опалубку.

Проводимые лабораторные испытания показали, что при поддержании температуры +30°С, за 72 часа раствор набирает около 65% прочности, а при 80°С, за 20 часов бетон получает уже 80% от марочной прочности.

В реальности невозможно, чтобы в течение суток стояло 30°С. Поэтому при индивидуальном строительстве, целесообразней не спешить и дать бетону больше времени для схватывании, и опалубку разобрать спустя месяц после заливки, по истечению этого времени, можно приступать к возведению стен.

Химические процессы

При изготовлении бетона, применяется цемент, который предназначен для соединения компонентов бетона. Цемент, вступая в химическую реакцию с водой, образует твердое каменистое вещество, которое соединяет между собой песок и щебень.

Химические процессы происходящие на первоначальном этапе называются схватыванием, при этом в бетоне образуются первые связи между наполнителем, а набор прочности заключается в упрочнении этих связей.

Для нормального протекания химических реакций в бетоне, необходимо наличие воды. Процесс созревания бетона, длительный, а вода, содержащаяся в растворе изначально, быстро испаряется, поэтому бетон защищают от быстрого высыхания влаги, а для этого накрывают его рубероидом или полиэтиленовой пленкой, или периодически обильно смачивают. Для получения качественного фундамента, важно следить, чтобы происходило равномерное высыхание бетона.

Можно ли делать фундамент зимой?

При заливке фундамента в зимний период, созревание бетона приостанавливается, так как вода, необходимая для химических процессов, замерзает. Но это еще не все минусы такого монтажа, вода, находящаяся в растворе, замерзая, будет расширяться, и при этом рвать бетон изнутри. Практика и исследования показывают, что уже при минус 10°С химические процессы в бетоне замедляются, а вместе с ними замедляется процесс набора прочности.

Поэтому при изготовлении фундамента в зимний период, после заливки бетонную смесь на протяжении всего времени созревания необходимо подогревать. При индивидуальном строительстве проводить подогрев фундамента затруднительно и это повлечет дополнительные расходы, поэтому целесообразно фундамент изготавливать в летний период, при средней температуре воздуха от 20 до 25°С.

Как сократить срок созревания бетона?

Современные материалы позволяют изменять сроки созревания бетона, достаточно применить специальные добавки. Применение добавок позволяет через две недели получить прочный бетон. У таких добавок один существенный минус, который не позволяет применять их при индивидуальном строительстве. Добавки сокращают не только сроки созревания, но и время схватывания, а поэтому при их применении времени на заливку фундамента мало.

Еще один способ сокращения периода созревание, это увеличение температуры окружающей среды, что при индивидуальном строительстве также проблематично.

Соблюдение сроков созревания бетона позволят получить прочный фундамент.

Сколько должен стоять фундамент после заливки

Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.

Сколько должен отстояться ленточный фундамент?

Работы по уходу за бетоном

Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.

Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.

После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.

Набор прочности бетоном

Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:

  1. Стадия схватывания. Предварительное схватывание уложенного в опалубку бетонного раствора летом при окружающей температуре около 20о С происходит в течение суток. В холодные сезонные периоды необходимо использовать доступные средства подогрева и применять теплоизолирующие конструкции. Следует учитывать, что процессы схватывания начинают происходить уже в течение первых двух часов с момента затворения бетонной смеси водой. Именно поэтому операции затворения смеси и укладка бетона в опалубку должны быть максимально приближены друг к другу по временным промежуткам.
  2. Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном. Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.

график твердения бетона на портландцементе при температуре от 1 до 35 градусовЕстественно предположить, что срок, в течение которого должен отстаиваться фундамент, напрямую связан с набором прочности бетоном, составляющим его основу. Товарный бетон марок М–200 и М–300, который изготавливается на основе портландцемента М–400 и М–500 соответственно, набирает  необходимые перед началом стройки и нормированные СП 70.13330.2012 70% прочности за 28 суток при своей средней суточной температуре 20оС. Изменение среднесуточной температуры неизбежно ведет к другим показателям прочности. Зависимость набранной прочности наглядно видна из таблицы:

Марка бетона Время выстаивания (суток) Прочность бетона (% от нормируемой) в зависимости от среднесуточной температуры (оС) бетонной массы
-3 +5 +10 +20 +30
М–200,  М–300 1 3 5 9 12 23 35
2 6 12 19 25 40 55*
3 8 18 27 37 50 65
5 12 28 38 50 65 80
7 15 35 48 58 75 90
14 20 50 62 72 90 100
28 25 65 77 85 100



Зависимость времени выдерживания фундамента от его типа

Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.

Видео о том, как ускорить твердение бетона

Столбчатые фундаменты

Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.

Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.

Фундаменты ленточного типа

Ленточные железобетонные фундаменты могут обустраиваться по двум типам:

  • мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
  • глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.

Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.

Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.

Таблица схватывания смеси по времени и температуре

Плитные разновидности

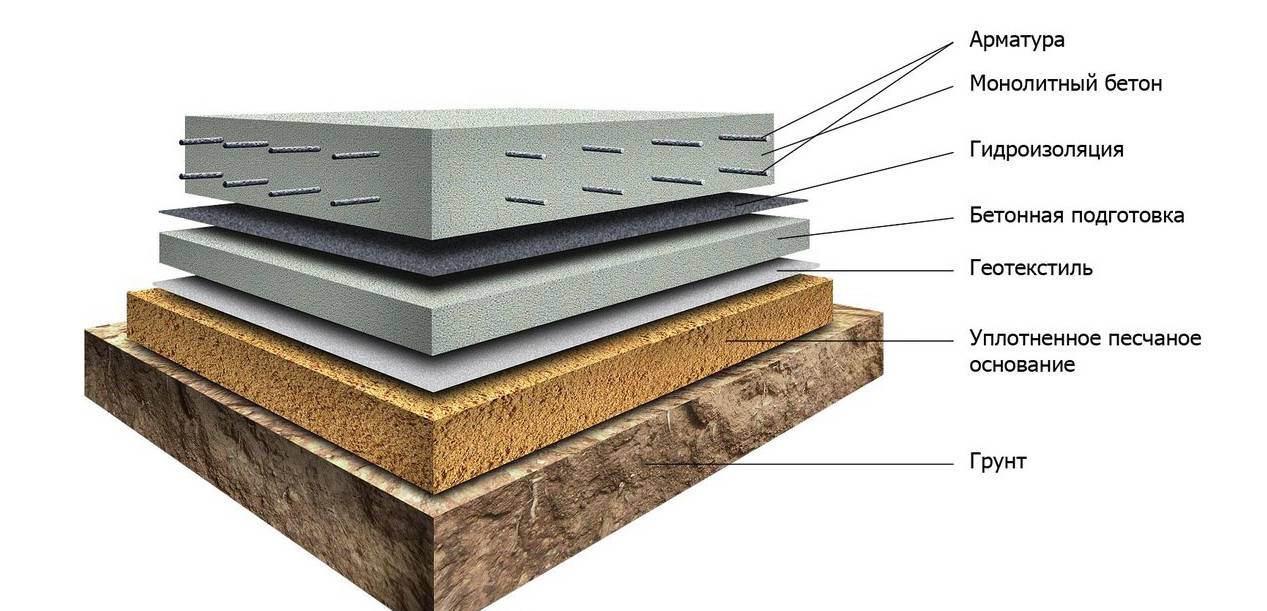

Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.

От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.

Таблица набора прочности портландцемента

Свайные фундаменты

Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.

Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.

Сколько должен выстояться фундамент под газобетон

Фундамент – основа здания, и от качества его исполнения зависит дальнейшая судьба дома. Если фундамент сильно изогнется, то газобетонные стены покроются трещинами, а вот деревянный дом менее требователен к жесткости фундамента.

Начнем с того, что не всем фундаментам нужно выстаиваться. Свайный и свайно-винтовой могут нагружаться сразу же после монтажа, правда железобетонный ростверк требует 2-4 недели для набора марочной прочности.

В данной статье мы будет рассматривать ленточные фундаменты, хотя многое будет справедливо и для плитного фундамента.

Для газобетонного дома, разность осадки фундамента не должна превышать 20 мм на 10 метров, иначе будет раскрытие трещин.

Какие факторы влияют на деформацию фундамента:

  • Пучение грунта.
  • Неравномерная усадка грунта под фундаментом.
  • Вымывание грунта под фундаментом.

Теперь переходим к вопросу о том, как долго ленточный фундамент должен выстоятся перед постройкой коробки. И сразу ответим, что в разных ситуациях по-разному. В основном, всё зависит от грунта, времени года и армирования фундамента.

Чем выше температура, тем быстрее бетон набирает прочность. В летнюю жару (+30) бетон наберет проектную прочность за 14 дней. При двадцати градусах, за 28 дней. А при +5 около двух месяцев.

Чтобы начать кладку первых рядов, необязательно ждать набора максимальной прочности. В теплое время года, строители начинают возводить стены уже через неделю после заливки, но это при условии отличных грунтов, максимально уплотненной песчано-щебневой подушки и мощном армировании.

Стоит отметить, что существуют специальные добавки, ускоряющие твердение бетона.

Если грунт под фундаментом непучинистый, с большой несущей способностью, а песчаная подушка тонкая и отлично утрамбована, то в таком случае фундамент можно нагружать через 2-4 недели. Объясним мы это тем, что непучинистый плотный грунт высокой несущей способности практически не даст усадки, и в мороз не начнет играть. Значит фундамент будет неподвижен, что очень важно для дома из газобетона.

Рассмотрим другой вариант, в котором грунты оказались более слабыми, и пришлось заменять толстый слой пучинистого грунта на песок. В результате, мы имеем толстую подушку из песка, которая хоть и трамбуется, но все равно дает усадку под весом. В данном случае лучше дать фундаменту выстояться зиму и весну.

Если грунты под ленточным фундаментом имеют посредственную несущую способность, а что еще хуже – грунты неоднородные, то в таком случае тоже лучше подождать зиму и весну. На неоднородных грунтах важно сделать правильную песчано-щебневую подушку, и желательно усилить армирование фундамента дополнительными продольными стержнями арматуры.

Подробно про армирование ленточного фундамента читайте в нашей статье по ссылке.

Вывод. Все специалисты сходятся во мнении, что фундамент должен выстоятся, но период этот может составлять от 7 дней до полугода. Всё зависит от грунтов, песчаной подготовки, времени года и других факторов.



Сколько должен стоять фундамент после заливки – продолжительность выстаивания

Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.

Чем грозит несвоевременное снятие опалубки

Как известно, для заливки ленточного или плитного фундамента дома используется кашеобразный бетонный раствор. После укладки его в опалубку, начинаются процессы гидратации цемента и постепенного твердения бетона. Для их корректного завершения нужно выделить определенное количество времени, требующегося для того, чтобы фундамент смог выстояться и набрать проектную прочность.

Если опалубка с конструкции будет снята сразу после схватывания цемента, то появится вероятность расползания монолита в разные стороны. Неокрепшее «тело» не только не сможет принимать нагрузки, но и удерживать собственную форму. Особенно это касается массивных фундаментов.

Если демонтаж опалубки с ленточного фундамента будет выполнен после того, как цементный раствор схватится, но перед тем как он наберет определенную прочность, то в конструкции появятся трещины. Для подземной части дома, принимающей на себя и распределяющей на грунт все нагрузки, это грозит расколом и полным разрушением уже в период эксплуатации дома.

Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать.

Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.

Чтобы строение не дало усадку, не перекосилось и не разрушилось, нужно неукоснительно соблюдать выполнение строительных правил и технологии возведения подземной части дома. Фундамент является опорой здания, поэтому не терпит халатности, неумения и отсутствия элементарных знаний.

Сколько времени должен отстаиваться фундамент

Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:

  • температура окружающей среды;
  • влажностный режим;
  • наличие атмосферных осадков;
  • время года;
  • грунтовые условия;
  • рельеф местности;
  • размеры и тип фундамента – ленточный, плитный, столбчатый;
  • проектная прочность бетона;
  • качество материалов;
  • присутствие грунтовых вод на участке;
  • технология возведения конструкции;
  • наличие добавок;
  • величина расчетных нагрузок.

Кроме вышеперечисленных моментов, могут возникать ситуации, влияющие на период, в течение которого фундамент дома должен будет отстаиваться перед тем, как начнутся дальнейшие работы. В некоторых случаях бетонная конструкция оставляется даже на зиму, чтобы при оттаивании грунта легче было определить дефекты и выправить усадки. При этом монолит надежно укрывают. Примечательно, что ни один норматив не сможет учесть все нюансы, поэтому вопрос о том, сколько же фундамент дома будет отстаиваться, решается в индивидуальном порядке.

При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.


Каким образом выстаивается фундамент дома

Первый раз бетонной конструкции дают выстояться сразу после заливки. Этот период длится до семи дней, в течение которых поверхность поливают водой. Бетон схватывается и начинает отвердевать. Сверху фундамент накрывают полиэтиленовой пленкой, но можно использовать также:

  • промокаемую ткань;
  • опилки;
  • солому.

Полиэтилен перед поливкой приподнимают, а другие материалы смачивают сверху. Они великолепно сохраняют влагу, не давая воде испариться раньше времени. Продолжительность затвердевания монолита зависит от времени года. Примерно через неделю, а в жаркое время года – через 10-14 дней, полив прекращают, но покровный слой оставляют вплоть до 28-30 дней после окончания укладки бетонной смеси в опалубку. Таким образом происходит первичное выстаивание, вполне достаточное для фундаментов, устанавливаемых на основание, заглубленное ниже уровня промерзания грунта.

Но на практике существует и вторичное выстаивание. Оно касается ситуаций, когда на пучинистых грунтах приходится возводить мелкозаглубленные фундаменты. В этом случае отвердевшую бетонную конструкцию оставляют зимовать. С приходом весны подвижки регистрируют, а основание укрепляют путем подсыпки песка или гравия с обязательной послойной трамбовкой.

Специалисты уверяют, что будет лучше, если фундамент простоит без нагрузки целый год. Оказывается, в первый месяц после заливки бетон набирает прочность до 70-75 процентов, а остальные 25-30 процентов – в следующие 11 месяцев. Из этого можно сделать вывод, что если сроки строительства позволяют, то предпочтение следует отдать более длительному временному промежутку. Если же период возведения строения ограничен жесткими рамками, то к монтажу стен дома приступают через 28 суток после заливки фундамента. При благоприятных климатических условиях и использовании в ограждающих конструкциях легких материалов – срок можно сократить до двух недель.

Через сколько времени можно возводить кладку на фундаменте??

Любое сооружение из бетона или цементного раствора, перед тем как начать другие строительные работы, связанные с нагрузкой на данное сооружение должно быть выдержано определенное время в состоянии «заливки» без нагружения.

СодержаниеСвернуть

  • От чего зависит скорость твердения бетона?
  • Сколько времени сохнет бетон?

После заливки, бетонная конструкция проходит несколько этапов полимеризации: схватывание, отвердение и окончательный набор прочности. При этом за время схватывания бетона можно спланировать дальнейшие строительные процессы: возведение стен, перегородок и монтаж кровли.

От чего зависит скорость твердения бетона?

Факторы, которые влияют на скорость полимеризации и твердения бетона:

  • Температура окружающей среды;
  • Влажность окружающего воздуха;
  • Прямые или скользящие солнечные лучи;
  • Марка бетона;
  • Дополнительные мероприятия: смачивание водой, добавление специальных присадок, прогрев в зимнее время, укрыв полиэтиленом и т.п.;

Полимеризацию бетона можно охарактеризовать как сложный естественный процесс, связанный с набором прочности и высыханием, который поддается корректированию. Полимеризация бетона состоит из следующих этапов:

  • Схватывание. При температуре окружающей среды 20°C объемное схватывание бетона начинается через два часа после приготовления и заливки смеси продлится точно такой же период времени. При понижении температуры до 10°C и ниже процесс схватывания существенно удлиняется и может составлять от 20 часов и более;
  • Отвердение. Для частных бетонных конструкций залитых и выдерживаемых при температуре 15 до 20°С и относительной влажности воздуха 75% процесс отвердевания составляет не менее 3-х суток или 72 часа, после чего можно начинать другие строительные работы;
  • Набор прочности. Это длительный процесс, зависящий от «мощности» залитой конструкции, который может составлять период от нескольких недель до нескольких лет.

Сколько времени сохнет бетон?

  • Сезонность заливки. В зависимости от конкретной температуры окружающей среды и относительной влажности воздуха период схватывания бетона может составлять от трех суток в летнее время и одного месяца в холодное время;
  • Трамбовка. В это случае действует правило: «чем выше плотность заливки, тем быстрее идут процессы гидратации (твердения). В строительных компаниях трамбовку осуществляют специальными установками. В частном строительстве плотным «штыкованием» лопатой или ручной трамбовкой.
  • Состав бетона. Чем больше в толще бетона пористых наполнителей (керамзитные гранулы, шлак) тем медленнее происходит отвердение. В вариантах с песком или щебнем процесс отведения происходит значительно быстрее;
  • Чтобы замедлить испарение влаги и замедлить процесс твердения используют специальные добавки или обычное жидкое мыло;
  • Условия сушки. Для того чтобы избежать трещин в жаркое время практикуют регулярное смачивание водой или укрытие полиэтиленовой пленкой. В холодное время года практикуют укрытие специальными нагревательными матами, внедрения в толщу бетона нагревательных кабелей или строительство тепляков;

Добавки. Это простой и широко используемый способ замедлить или ускорить сушку бетона. В широкой продаже представлены противоморозные, модифицирующие и ускоряющие добавки в бетон или бетонные растворы;

Строительный миф №2. Нужно ли после заливки бетона ждать 28 суток?

Вопрос: сколько нужно ждать, пока произойдет затвердения бетона? Как и за какое время бетон набирает прочность? Действительно ли нужно ждать 28 суток после того, как залит бетон? Когда можно нагружать бетонные конструкции?

Каждому застройщику или строителю выгоднее построить конструкцию, здание или сооружение за кратчайшие сроки. Но бытует целый ряд мнений о том, что необходимо после выполнения работ по бетонированию конструкций ждать пока конструкция «затвердеет», чтоб потом приступить к следующему этапу строительства.

Как и за какое время бетон набирает прочность?

Нужно ли после заливки бетона ожидать 28 суток?

Для правильного вывода необходимо проанализировать нормативные документы и определить режим, этапы и сроки строительства.

При выполнении бетонных работ сталкиваются с двумя актуальными вопросами:

  1. Через какое время можно снимать опалубку?
  2. Через какое время можно нагружать железобетонный элемент или конструкцию?

Рассмотрим последовательно эти вопросы.

Для сборных железобетонных изделий очень важно определить отпускную прочность.

Отпускная прочность – это набранная прочность бетона, устанавливаемая нормативами, при которой железобетонное изделие возможно поставлять с завода на строительную площадку.

Величина отпускной прочности устанавливается согласно ГОСТов или других нормативных документов в зависимости от:

  • вида и размера конструкции;
  • состава бетона;
  • условий твердения;
  • температуры окружающей среды и климатических условий региона;
  • сроком и величины загрузки;
  • условия транспортировки.

Ниже, в таблице 1 приводятся в зависимости от вида и класса бетона, усредненные значения отпускной прочности в процентах от проектной.

Таблица 1

Вид бетона Отпускная прочность (% от проектного класса бетона)
Тяжелый бетон и бетон на пористом заполнителе с классом С10 и выше 50 %
Тяжелый бетон класса С7,5 и ниже 70 %
Бетон на пористом заполнителе, класс С7,5 и ниже 80 %
Бетон всех видов и классов при автоклавном твердении 100 %

Итак, отпускная прочность сборных железобетонных изделий в зависимости от целого ряда факторов составляет 50÷100% от проектной. Вывод №1: при достижении отпускной прочности можно уже производить монтаж и затем нагружать железобетонные конструкции, с расчетом на то, что полное нагружение (100%) наступит не позже 28 суток от момента изготовления изделий. Более конкретный порядок и сроки нагружения сборных конструкций оговаривается в ППР (проект производства работ).

Также в строительстве существует такое понятие, как распалубочная прочность.

Распалубочная прочность – это минимальная набранная прочность бетона, при которой возможно извлечь опалубку, не повреждая бетон. Для сборных железобетонных изделий опалубочная прочность должна быть достаточная для безопасной транспортировки. Условия и скорость набора прочности для каждого изделия или конструкции определяются предприятием-изготовителем.

В условиях стройплощадки, при изготовлении монолитных конструкций распалубку, как правило выполняют непосредственно перед началом загружения конструкции.

СНиП 3.03.01-87 устанавливает следующие условия распалубки железобетонных конструкций ( смотри таблицу 2).

Таблица 2

Параметр Распалубочная прочность (% от нормативной, на 28 сут)
Прочность бетона (в момент распалубки конструкций), не ниже:
— теплоизоляционного 0,5 МПа
— конструкционно-теплоизоляционного 1,5 МПа
— армированного 3,5 МПа, но не менее 50 % проектной прочности
— предварительно напряженного 14,0 МПа, но не менее 70 % проектной прочности
Распалубка железобетонных конструкций с последующей обработкой бетона (п. 2.34) 70 % от проектной прочности

Российский нормативный документ ТР 80-98 «Технические рекомендации по технологии бетонирования безобогревным способом монолитных конструкций с применением термоса и ускоренного термоса» приводит следующие разрешения по распалубки и нагрузки конструкций, таблица 3.

 Необходимая прочность бетона для распалубки и нагрузки конструкции:

Таблица 3

Строительные конструкции Фактическая нагрузка, % от нормативной
свыше 70% 70% и менее
прочность бетона, % от проектной
Боковые щиты опалубки на фундаменте и колоннах, стенах, ригелей и балок допускается при нормальных условиях твердения Снимать через 6 — 72 ч
Несущие щиты опалубки 100 См. ниже
Длина пролета несущих железобетонных плит до 3 м 100 70
Длина пролета несущих железобетонных плит (кроме плит) до 6 м 100 70
Колонны, несущие конструкции (балки, ригели, плиты) пролетом 6 м и более 100 80
Конструкции с напрягаемой арматурой 100 80

Примечания:

  1. Следует твердо помнить, что полностью на 100 % загружать конструкцию можно только, когда бетон наберет свою полную проектную прочность.
  2. Снимать боковые щиты ненесущей части опалубки можно при условии, когда разность температур между бетоном и наружным воздухом соответствует следующему условию:
  • Dt = 20 °С для конструкций с Мп = 2 – 5;
  • Dt = 30 °С для конструкций с Мп больше 5, где Мп — модуль поверхности конструкции (отношение суммы площадей охлаждаемых поверхностей конструкций в м2 к ее объему в м3), м-1 .

Дальнейшие мероприятия по выполнению опалубочных работ и движение работников по железобетонным конструкциям допускается, когда прочность бетона составляет 1,5 МПа и более. (СНиП 3.03.01-87, п. 2.17). Также, в этом нормативном документе есть указание (п.2.110), что при использовании промежуточных опор (подпорок) для перекрытия пролетов, при частичной или последовательной снятии опалубки, допустимая распалубочная прочность может быть понижена, а это означает большую оборачиваемость опалубки и уменьшения сроков строительства. Более конкретные мероприятия по раннем снятие опалубки должно определятся исходя из конкретных условий строительства и освещаться в ППР.

Некоторые литературные источники указывают следующие значения для распалубки железобетонных конструкций, табл. 4:

 Таблица 4

Конструкция Минимальная распалубочная прочность (% от нормативной, на 28 сут)
Железобетонные плиты и своды с длиной пролета до 2 м 50%
Железобетонные балки с длиной пролета до 8 м 70%
Все несущие железобетонные конструкции с длиной пролета более 8 м 100%
Железобетонные конструкции с жесткой арматурой (колоны, армированные сварными несущими двутавровыми балками) 25%

Вывод №2: исходя из всего выше приведенного и анализируя все таблицы по распалубочной прочности бетона и его нагружении, распалубочная прочность находится в пределах 50…80% от проектной. Тогда:

  1. распалубку конструкции допускается проводить, когда фактическая прочность бетона достигнет 70% от проектной, и в этом случае можно постепенно загружать дальше;
  2. распалубку конструкции допускается проводить, при фактической прочности 50% от проектной, только необходимо установить дополнительные опоры для страховки и исключения прогибов. В этом случае также можно постепенно нагружать конструкцию (ставить опалубку, кладку, и т.д.).
Через сколько времени бетон может набрать распалубочную прочность, при которой можно еще и нагружать конструкцию?

Как уже выше вспоминалось, при разных условиях (температура, влажность, атмосферные осадки и т.д.) разный бетон набирают прочность по разному. На рис. 2 приведен график скорости набора прочности в зависимости от температуры ТВО (тепло влажностной обработки).

Из графика видно, что в лабораторных условиях при постоянной температуре 60°С среднюю распалубочную прочность бетон (70%) приобретает через 32 часа (1,3 сут), а при температуре 30°С – приобретает примерно за 4 сут.

Так как на строительных объектах, в течении суток температура окружающего воздуха колеблется, то берут во внимание среднесуточную температуру, которая летом составляет 18…28°С, а осенью достигает и 5…10°С. При таких температурах бетон будет набирать прочность намного медленнее.

Рис. 1. График скорости набора прочности бетона в зависимости от температуры ТВО (тепло влажностной обработки) [1]

На предприятиях по изготовлению бетона и конструкций из него, должны быть графики набора прочности бетона определенного состава. Для примерного определения прочности конкретного бетона, можно воспользоваться графиками набора прочности в зависимости от вида цемента, температуры и класса бетона (рис. 2) из нормативных документов [2, 3].

Ниже приведен рост прочности бетона в зависимости от температуры окружающего воздуха или ТВО, (в % от R28):

а) класс С15–С25 на основе портландцемента марки М400

б) класс С30 на основе портландцемента марки М500

в) класс С15–С25 на основе шлакопортландцемента марки М400

г) класс С40 на основе портландцемента марки М600

д) быстротвердеющий высокоактивный портландцемент (БТЦ)

Графики набора прочности (табл. 5-9)

Набор прочности бетона класса С15 – С25 на портландцементе марки М400 (% от R28):

Таблица 5

Возраст бетона, сут. Температура бетона, °С
-3 0 5 10 20 30 40 50 60
1/2 1 4 5 12 17 28 38 50
1 3 5 9 12 23 35 45 55 63
2 6 12 19 25 40 55 65 75 80
3 8 18 27 37 50 65 77 85
5 12 28 38 50 65 78 90
7 15 35 48 58 75 87 98
14 20 50 62 72 87 100
28 25 65 77 85 100

Набор прочности бетона класса С30 на портландцементе марки М500 (% от R28):

Таблица 6

Возраст бетона, сут. Температура бетона, °С
-3 0 5 10 20 30 40 50 60
1 8 12 18 28 40 55 65 70
2 16 22 32 50 63 75 85 90
3 10 22 32 45 60 74 85 92 98
5 16 32 45 58 74 85 96
7 19 40 55 66 82 92 100
14 25 57 70 80 92 100
28 30 70 90 90 100

Набор прочности бетона класса С15 – С25 на шлакопортландцементе марки М400 (% от R28):

Таблица 7

Возраст бетона, сут. Температура бетона, °С
-3 0 5 10 20 30 40 50 60
1/2 2 4 7 20 25 32 42
1 3 6 10 16 30 40 50 65
2 3 8 12 18 30 40 60 75 90
3 5 13 18 25 40 55 70 90
5 8 20 27 35 55 65 85
7 10 25 34 43 65 70 92
14 12 35 50 60 80 96 100
28 15 15 65 80 100

Набор прочности бетона класса С40 на портландцементе марки М600 (% от R28):

Таблица 8

Возраст бетона, сут Температура бетона, °С
0 5 10 20 30 40
1 8 13 21 32 45 59
2 17 25 36 52 65 75
3 23 35 46 62 74 83
7 42 57 68 83 90 98
14 58 73 82 94 100
28 71 83 92 100

Набор прочности бетона с применением противоморозных добавок:

Таблица 9

Противоморозная добавка Вид вяжущего Температура твердения бетона, °С Прочность бетона, % от R28 при твердении на морозе через число суток
7 14 28 90
1) Нитрит натрия (в водном растворе), NaNO2 портландцемент -5 25 40 60 100
-10 15 25 35 70
-15 5 10 20 50
2) Нитрит натрия кристаллический, NaNO2 портландцемент -5 25 40 60 100
-10 15 25 35 70
-15 5 10 20 50
3) Нитродап шлакопортландцемент -5 15 25 45 90
-10 10 15 25 60
-15 5 15 40

Вывод №3: из графиков и таблиц видно, что бетон на основе портландцемента при среднесуточной температуре 10 и выше набирает 50% прочности от проектной за 5…7 суток, а бетон на шлакопортландцементе набирает при тех же самых условиях – за 14 и более суток. Зимой при отрицательных температурах с применением даже противоморозных добавок (табл.9) бетон набирает проектную прочность за 90 суток и больше. Для ускорения времени набора требуемой прочности при зимнем бетонировании необходимо использовать электропрогрев.

Для быстрого набора прочности, согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции. 2. Бетонные работы» (п. 2.15) за бетоном нужен соответствующий уход. Уход за бетоном начинается сразу после укладки его в опалубку и продолжают до момента распалубки. Бетон следует хранить от прямого попадания солнечных лучей и атмосферных осадков, ветра, а также создать тепловлажностные условия для его твердения (накрыть пленкой). Рекомендуется бетон изготовленный на портландцементе в течении 7 суток поливать водой, а на основе малоактивных и шлакопортландцементах поливать не менее 14 суток. При температуре воздуха 15°С рекомендуется поливать бетон через 3 часа в течении первых 3 суток. При средней температуре воздуха от +5 до 0°С полив и смачивания бетона не осуществляется. Полная нагрузка (расчетная) железобетонных конструкций допускается только после того, как бетон будет иметь проектную прочность.

Рекомендации по выполнению фундаментов

Отдельно хотелось заострить внимание на фундаменте, так как есть некоторые особенности его работы:

  1. Наилучшее время для строительства фундамента является лето (хороший температурный режим).
  2. Нежелательно, подвергать фундамент длительному простою, т.к. замокание котлована, морозное пучение, попеременное замораживание и оттаивание грунтов основания приводит к его разрушению.
  3. Выше перечисленные факторы приводят к неравномерной усадке фундамента.
  4. Если все-таки есть необходимость оставить фундамент зимовать, необходимо его «законсервировать» — закрыть и защитить от атмосферных осадков, исключить замокания и затопление грунта вблизи фундамента (примерно 0,4…0,5 м).
  5. Так как бетон при благоприятных условиях набирает 50…80% от проектной прочности за 7…14 дней, тогда допускается нагружать фундамент через 7…14 суток, с учетом, что полное нагружение (100%) наступит только после 28 суток с момента заливки фундамента.
  6. При использовании ускорителей твердения при нормальной температуре возможно уже нагружать фундамент и через 5 дней.
  7. Фундамент следует нагружать равномерно, чтобы избежать неравномерной осадки основания.

Для более точной подстраховки для контроля прочности фундаментов или других железобетонных конструкций изготавливают серию стандартных образцов-кубов 150х150х150 или 100х100х100 мм, которые потом испытывают на сжатие.

Литература:

  1.  Как построить дом. Как бетон набирает крепость? Время затвердевания бетона, график набора крепости. Режим доступа: ссылка на статью.
  2. ТР 80-98 Технические рекомендации по технологии бетонирования безобогревным способом монолитных конструкций с применением термоса и ускоренного термоса. МОСКВА – 1998.
  3. ВСН 20-68 Указания на бетонирование в зимнее время дорожных оснований под асфальтобетонные покрытия в г. Москве.

 Автор публикации эксперт GIDproekt

Конев Александр Анатольевич





Сколько должен стоять фундамент после заливки

Процесс строительства дома достаточно сложен и требует хороших знаний в различных вопросах строительства. Сколько должен стоять фундамент после заливки — одна из самых важных проблем. Все слышали, что фундамент обязательно должен отстояться, однако немногие знают, сколько времени должен стоять уже залитый объект. Уход за фундаментом после заливки требуется минимальный — всего-навсего контролировать ровность поверхности фундамента, но при этом, если начать строительство до высыхания объекта, то вполне вероятно, что появятся трещины в фундаменте.

Заливаем фундамент

Трещины могут возникнуть из-за недостатка воды, поэтому некоторые рекомендуют после заливки некоторое время поливать водой фундамент.

Стоит отметить, что на время застывания и на уход за объектом влияет большое количество различных факторов — как природных, так и технических. О том, сколько времени необходимо фундаменту для выдержки, как ухаживать за ним, а также что влияет на его качество, будет рассказано ниже.

Какие факторы влияют на застывание и заливку?

Фундаментом называют основание дома, которое должно равномерно распределять нагрузку здания на грунт для предотвращения проседания или обвала строения. Прочность фундамента определяется его типом и используемыми материалами для заливки. Именно от этого зависит долговечность стен и здания в целом. Также это зависит и от времени, данного на то, чтобы фундамент после заливки отстоялся.

На данный момент необходимое количество времени, отводимого на то, чтобы бетон отстоялся, определяется СНиПом, однако в СНиПе указывается только необходимый срок для определенных стандартов, которые не всегда совпадают с реальными условиями для конкретного объекта. На срок для отстоя раствора после заливки фундамента влияют следующие факторы:

  1. Температура и влажность окружающей среды.
  2. Наличие/отсутствие осадков.
  3. Тип и состояние грунта.
  4. Рельеф местности и глубина залегания грунтовых вод.
  5. Качество материалов и технология строительства.
  6. Вид основания.
  7. Тип, к которому принадлежит гидроизоляция фундамента.

Естественно, ни один нормативный акт не сможет учесть все вышеперечисленные условия, поэтому для определения срока отстоя основания следует руководствоваться в первую очередь собственными знаниями и опытом. Чтобы быть уверенным в том, что фундамент отстоялся, следует брать максимально негативные условия для местности, в которой осуществляется строительство, и, исходя из них, рассчитывать срок.

При этом важно планировать стройку так, чтобы к моменту падения температуры ниже +5 градусов Цельсия (т.е. до наступления осени), фундамент был готов. В противном случае его необходимо будет закрывать и утеплять, а укрытие для основания — дело хлопотное, требующее дополнительных ресурсов. После холодов многие удивляются, почему трескается незакрытое основание? Ответ прост — от попадания влаги в микропоры, которая, застывая, разрывает бетон.

При этом, если на климат, грунт и рельеф нельзя повлиять или изменить, то вид основы определяется при строительстве, а гидроизоляция фундамента зависит от используемых материалов и качества выполнения работ.

Тип фундамента и гидроизоляции

От того, какой тип фундамента выбран, зависит очень многое. Соответственно, чем быстрее он схватится и подсохнет, тем быстрее можно начать строительство и закрыть его до начала холодов стенами и крышей. Быстрее всех сохнет столбчатый фундамент. Остальные идут в порядке возрастания — свайные, ленточные, плитные, и дольше всего застывают монолитные основания. При этом на срок готовности основания будет влиять не только вид и форма, но и масса здания. Так для свайных оснований характерны нетяжелые конструкции (часто — сборные дома), что позволяет начать строительство сразу, как только основание схватится.

Плитные и ленточные основы делаются для капитальных построек, имеющих большую площадь, несколько этажей и значительную массу. Поэтому времени на их застывание следует выделить больше. Монолитные основы применяются для мощных строений, поэтому перед высыханием их надо тщательно выровнять и оставить на достаточно долгое время, чтобы они застыли.

Фундамент монолитный

Схема монолитного фундамента

При этом важно подбирать для строительства качественные материалы, а перед заливкой проконтролировать правильность создания гидроизоляционного слоя. Для этого нужно обладать определенными знаниями и изучить специализированную литературу.

Сколько времени требуется на застывание?

Незастывший или плохо застывший фундамент не сможет выдержать нагрузок дома и ветра, поэтому важно, чтобы он застыл хорошо. Разберем несколько примеров.

Для ленточного фундамента минимальный рекомендуемый срок застывания — 20 дней. При этом должны быть соблюдены следующие условия: в течение этого времени погода должна была стоять солнечной, с низкой влажностью. Сразу после заливки (через 12-15 часов) все типы оснований следует сверху поливать водой — это необходимо, чтобы верхний слой, который высыхает быстрее всех, не растрескался. Поверхности оснований поливают каждые 2-3 часа в течение 3-5 дней после заливки. Другие манипуляции с основанием категорически запрещены, поскольку оно является единым массивом, и в случае какого-либо нарушения целостности, можно ухудшить прочность основы.

В случае, если погода была пасмурной и местами с осадками, срок застывания ленточного основания увеличивается до месяца. На срок влияет и глубина закладки. Чем она больше, тем дольше заливка должна выстояться.

Профессиональные строители практически всегда дают не меньше месяца для застывания основания дома и только потом его обрабатывают. В это время происходит проседания здания примерно на 75% от итогового проседания (оставшиеся 25% приходятся на первые 2-3 года). При этом, в случае качественного бетонирования, благоприятной погоды и выдержки целого месяца для подсыхания, строение все равно некоторое время будет проседать. Основание полностью отстоится только через год-полтора после завершения строительства полностью (включая и черновую отделку помещения). Поэтому рекомендовано обживать дом только через некоторое время после строительства.

Таким образом, при строительстве важно тщательно распределить время так, чтобы выдерживались все минимально необходимые сроки для возведения здания. Сокращение времени постройки возможно, но в пределах разумного. Если строительство начнется ранее минимально допустимого срока, то стенки дома могут потрескаться буквально сразу после строительства, здание может накрениться или обрушиться. При этом на основание будет действовать не только его собственный вес, но и вес стен, кровли, отделочных материалов (а он не маленький и его нельзя недооценивать).

Никоим образом нельзя нарушить указанный срок, поскольку это может привести к подвижкам основания и грунта, что вызовет полное разрушение здания в будущем, к тому же с возможными человеческими жертвами. При этом и заливку и отстой основания следует проводить в теплое и солнечное время года.
