Календарный график производства работ в строительстве.

       В этой статье рассказывается о составлении графика для договора на строительно-монтажные работы между Заказчиком и Подрядчиком. Имеется ввиду, что проектная документация уже разработана в её составе наверняка уже есть график - смотри проект организации строительства (ПОС), но этот график не всегда подходит для реализации проекта (например не учтены фактические сроки поставки оборудования и т.д.).
       Строительство объекта очень часто имеет большую продолжительность (иногда несколько лет), начало производства одних работ зависит от завершения других, поэтому для контроля своевременного завершения отдельных этапов строительства и ввода объекта в срок составляется календарный график производства работ.

Образец составления графика строительства жилого дома

       График привязывается к реальным числам и датам, поэтому дату начала строительства нужно знать точно. В проекте организации строительства (ПОС) есть раздел продолжительность строительства - берем оттуда продолжительность. Например 12 месяцев. Разбиваем лист так, чтобы все 12 месяцев влезли.
       Затем берем сметную документацию, считаем количество смет. Сколько смет столько и строк. Вписываем наименование работ на которые составлена смета (например "общестроительные работы" или "отопление жилого дома", учитывая последовательность работ. Для каждого вида работ также вписываем сметную стоимость и трудоемкость.
       Для определения последовательности каждого вида работ нужно подумать. Прокладку наружных сетей и другие земляные работы лучше выполнить когда грунт не проморожен. Посадку многолетних трав, кустарника и деревьев в конце стройки и в теплое время года. Асфальтобетонное покрытие до заморозков. Отделочные работы зимой зависят от отопления. Если отопление от газовых котлов то должны быть завершены газовые сети.
       В графике также необходимо указать даты проведения пуско-наладочных работ (ПНР). Время их проведения зависит от завершения монтажа оборудования, сетей и систем требующих выполнения ПНР, обычно это конец стройки.
       На ввод объекта в эксплуатацию в графике условно отводится последний месяц. Это время на устранение недоделок, завершение всех работ, вывоз временных зданий и сооружений, проведение приемочной комиссии и т.д.

Продолжительность отдельных этапов работ в графике.

       Для определения продолжительности этапа необходимо знать трудоемкость. Трудоемкость это количество рабочего времени, затрачиваемого на производство единицы продукции. Например: разработка грунта вручную объемом 400 м3, трудоемкость 500 чел. - дней. Продолжительность этапа (дней) равна трудоемкость/количество человек. Это значит что 1 человек будет копать 400 м3 грунта 500 дней, а 10 человек 50 дней, а 50 человек 10 дней.
       Величина трудоемкости для графика берется из соответствующей сметы. Здесь тоже нужно подумать, если работа с огромной трудоемкостью выполняется на графике за 2 дня, то это не совсем корректно. И наоборот работа с маленькой трудоемкостью на графике показана идет 8 месяцев и посчитав получится, что выполняет ее 0,5 землекопа - это тоже не совсем верно.

Стоимость отдельных этапов работ в графике.

       В договоре между Заказчиком и Подрядчиком обычно предусмотрены штрафные санкции за не выполнение сроков работ по договору, приложением к которому и является календарный график производства работ. Для каждого этапа в графике указана стоимость, дата начала и дата окончания работ. Размер штрафа рассчитывается в зависимости от количества дней просрочки и стоимости данного этапа работ (расчет величины штрафа выполняется в соответствии с договором).

Образец графика производства работ

Скачать образец графика производства работ

График производства работ (образец). Сетевой, календарный график производства работ в строительстве в Excel

Практически все люди лучше воспринимают информацию «нарисованную», а не «прослушанную». И еще лучше, если эта информация представлена образами, а не рядом цифр и показателей. Представьте себе, что малознакомый человек рассказывает о своей собаке. Он не описывает ее внешность и родословную, не уточняет масть и возраст и т. д. Воображение каждого слушателя нарисует свой образ. А когда мы уже представим себе красавца дога, окажется, что нам рассказывали о прелестном мопсе. В этой ситуации мы посмеемся, но, столкнувшись с чем-то подобным на предприятии, уже будет не до смеха.

Поэтому на производстве все стараются максимально визуализировать. Одним из важнейших документов, особенно в строительстве, считается график производства работ. Можно смело утверждать, что весь проект без этого графика – потерянное время. Так как в нем собраны все принятые инженерные и технические решения, а также оптимизированы сроки.

график производства работ

Что такое календарный план?

Само название этого документа дает представление о его важности и значимости. Календарный график производства работ – это таблица, в которой отображены все виды работ, их объем и сроки выполнения. Кроме того, на графике наглядно показана последовательность выполнения работ, привязанная к конкретным датам (или просто длительность выполнения различных видов работ – для типовых проектов). Чаще всего этот документ содержит и информацию о необходимых на каждом этапе строительства ресурсах: основных материалах, технике и персонале.

Умение составлять график производства работ – один из важнейших навыков управленцев разного уровня. Чем точнее и детальнее составлен график, тем качественнее будут проведены все запланированные работы. Несмотря на то что «родной» отраслью графика производства работ считается строительство, руководителям всех направлений не помешает знание принципов календарного планирования.

график производства работ в строительстве

С чего начать

Любую работу можно разбить на мелкие задачи. Самый простой пример – приготовление салата из свежих овощей. Казалось бы, что проще? Но и это элементарное задание можно разбить на последовательность действий. Сначала приобрести все ингредиенты, затем помыть их, нарезать и смешать, заправив соусом. Причем все действия могут быть разорваны во времени (появляются перерывы в работе), а могут быть проделаны последовательно, без разрывов во времени. Кроме того, все это может проделать один человек, а может и целая бригада поваров. Итак, последовательность действий есть. Остается рассчитать время выполнения каждого этапа и определить, сколько и какой персонал необходим для этой работы. И график производства работ у нас практически готов.

график производства работ в строительстве

Независимо от отрасли, при разработке календарного плана сначала нужно выделить состав работ: разбить весь процесс на составляющие. Причем критериями могут служить не только технологические отличия, но и количество работников, и необходимые механизмы и приспособления и т. д.

Сроки выполнения

После разделения всего производственного процесса на последовательность действий, можно приступать к расчету сроков выполнения работ. Для производства и строительства существуют нормативы и стандарты, по которым рассчитываются конкретные сроки для заданного объема работ. Для умственного труда нельзя просчитать сроки выполнения работы по формуле. Но управляющий с большим опытом, владеющий информацией о своем штате сотрудников, может довольно четко задать временные рамки для решения поставленной задачи.

Зная сроки выполнения каждого вида работ, мы можем приступить к определению времени, необходимого для осуществления всего процесса. Следует помнить, что некоторые задачи могут решаться параллельно, а для определенных процессов нужны и технологические перерывы.

график производства работ образец

Расчет ресурсов

Безусловно, персонал – важнейший элемент процесса. График производства работ в строительстве предполагает определение численности исполнителей, специализации рабочих и их квалификации. На этом этапе мы рассчитываем количество и состав бригад и составляем календарный план их занятости на объекте.

Далее переходим к определению необходимого оборудования, механизмов и приспособлений. В производственных отраслях для этого также существуют нормативы. И, наконец, последнее, но от этого не менее важное – это расчет необходимых для проведения работ материалов.

Расчет сроков поставки материалов

Вся эта информация позволит совместить график производства работ с графиком поставки материалов и оборудования. Равномерность и бесперебойность – вот два основных принципа планирования. Оптимизация графика в сторону уменьшения сроков может не дать желаемого результата, т. к. в работе появится простой из-за нехватки материалов (или, наоборот, стройплощадка окажется буквально забита ими, а потому на поиск нужного в данный момент уйдет уйма времени).

график производства работ образец

Форс-мажор увеличивает сроки выполнения работ

Еще одна немаловажная деталь - при составлении плана работ необходимо предусмотреть возможные риски. Для строительства это может быть все что угодно – от плохой погоды до напряженного трафика на дорогах. Учитывая форс-мажорные обстоятельства, необходимо несколько увеличить сроки выполнения отдельных видов работ. Чаще всего это сказывается и на продолжительности выполнения всего их объема.

сетевой график производства работ

Несмотря на это, планировщикам не стоит гнаться за минимизацией времени. Ведь когда нарушается сетевой график производства работ, фирма-генподрядчик должна будет платить неустойку как заказчику, так и смежным подрядным организациям.

Автоматизация построения графика

Еще несколько лет назад календарный план составлялся вручную. Специалисты рассчитывали все сроки и потребность в персонале и материалах, а затем с помощью графического редактора визуализировали его. Для небольших объемов работ, это несложная задача. Другое дело, если мы говорим о серьезной подрядной организации, ведущей несколько объектов одновременно.

Программистами разрабатывается множество вспомогательных программ, призванных автоматически рассчитывать и строить график производства работ. Образец календарного плана, рассчитанного с помощью Microsoft Office Project 2010 Professional, например, легко отыскивается в интернете. Однако не каждая компания согласится потратить дополнительные средства на установку программного обеспечения и обучение персонала работе с ним. Кроме того, у каждой специализированной программы есть свои недостатки. Одна не учитывает возможности сменной работы, другая без написания макросов не согласуется с расчетом материалов, например, и т. д.

Поэтому большинство специалистов, занятых планированием, научились строить график производства работ в Excel.

график производства работ в excel

У этой программы масса преимуществ:

  1. Она бесплатна. В том смысле, что Excel – часть стандартного пакета MS Office, который безоговорочно установлен практически на каждом компьютере.
  2. Она проста. Имея минимальные знания о расчёте формул и привязке листов друг к другу, можно заниматься планированием.
  3. Она наглядна. Все расчеты и результат выводятся на одном листе. А внесение изменений тут же отображается на графике.

График производства работ

Стяжка пола полусухой технологией - до 300 метров идеально ровного пола за 1 деньСтяжка пола полусухой технологией - до 300 метров идеально ровного пола за 1 день

Здравствуйте, уважаемый читатель блога прораба, в данной статье график производства работ узнаете, что это такое и зачем он нужен. Если вы недавно окончили  институт по специальности инженера строителя, то думаю, как надо правильно составлять график вы еще не забыли.

график производства работграфик производства работЯ институт  закончил 13 лет назад всю теорию позабыл. На стройке, вчерашний студент календарный график производств работ будет делать исходя из теоретических знаний, я же проработав не один год на должности ИТР,  буду составлять график исходя из своего практического опыта.

Что такое график производства работ – это планирование строительства объекта,  расчет сроков выполнения работ. При составление графика увязывают технологические  процессы так,  чтоб они делались последовательно и вписывались в плановые сроки заказчиком. Составляют графики с одной целью рассчитать примерный срок выполнения работ и держать на контроле успеваемость по срокам.

Кому нужен  график производства работ?  В первую очередь вам , во вторую заказчику, который будет потом  на всех планерках, махать им  и указывать сроки, которые вы рассчитали и не укладываетесь.

В свою очередь вы будете доказывать своему руководству причины не успеваемости по срокам, расписанным в графики. Причин отставания может быть очень много,  о них  еще поговорим.

Для того чтобы составить реальный график необходимо иметь такую информацию как чертежи здания,  проект организации строительства, информацию о поставках строительных  материалах, конструкций  и оборудования,  сведения о техники,  информация о рабочих и их квалификации, технологические карты привязанных к строительству объекта, данные о субподрядных организациях,  наличие инструментов и оборудование в фирме  и самое главное срок сдачи в эксплуатацию строящегося объекта.

Это все в теории, что вы должны знать, чтоб составить график  производства работ, на практике большую  часть информации вам не предоставят. Кроме этого если я  работал штукатуром, кровельщиком, то знаю какие реальные  объемы,  может  выполнить за смену   бригада.

А если я никогда не монтировал конструкции или не уклад и понятия не имею, какие объемы по данным работам может сделать бригада за смену. Как в таком случае сделать график производства работ, который требует заказчик или ваш руководитель?

Ну, первое это написать исходя из реалий стройки, как было у меня в Тобольске, когда по срокам не успевали и руководители требовали каждую неделю составлять графики.

На стройке вы видите,  по каким причинам происходят неуспеваемость  и пишите графики со сроками, которые устраивают руководство, но с припиской, что если будет у меня материал или бригада специалистов тогда  я за неделю все построю.

В Тобольске и в Кстово была проблема со снабжением и специалистами,  в сроки не укладывались и руководство требовало,  почти каждую неделю,  от прорабов графиков с указанием сроков и личной подписью.

Не проблема расписывали графики на неделю, и дописывали, что указанные сроки можно выполнить, если будет арматура или бригада допустим бетонщиков. Обычно одного из двух указанных условий не было и сроки были сорваны.

А как быть, когда стройка только начинается и графиков производства работ нет?  Но перед вами стоит задача его составить,  не имея всей информации перечисленной выше.

В такой ситуации оказался сейчас я,  объект состоит из таких видов работ как монтаж железобетонных колон, монтаж металлических конструкций, монтаж сэндвич панелей, устройство кровли, устройство полов, отделочные работы, инженерные сети и т.д. Срок строительства полгода.

Надо, как можно тщательнее расписать все виды работ для подсчета расходных материалов, потребности рабочих, техники и указать реальные сроки. Первая моя мысль была, распишу, как я знаю процессы и приблизительные сроки. Но решил воспользоваться таким документом, как ЕНиР (Единые нормы и расценки).

Кто не знает в этих документах, указанно, сколько тратится на ту или иную работу человека часов, сколько рабочих и с какими разрядами должны выполнить данную работу. Плюс к этому указаны стоимости этих работ, расценки десятилетней давности, но их при расчете смет учитывают,  умножая на коэффициенты. Подробностей не знаю, сметным делом не занимался.

Скачать сборник ЕНиРов можно по ссылке указанной ниже. В этом сборнике их 40 шт. имеются работы не связанные со строительством такие как:  «Изготовление строительных конструкций и деталей. Кузнечно-слесарные работы», «Монтаж шахтного оборудования. Электромонтажные работы в подземных условиях», «Монтаж сооружений связи. Воздушные линии связи» и многое другое.

СКАЧАТЬ СБОРНИК ЕНиР ==>>

Составляем график, допустим  мне надо показать в таблице сколько займет  времени монтаж железобетонных колон, открываю ЕНиР 4. «Монтаж сборных и устройство монолитных железобетонных конструкций. Здания и промышленные сооружения» Заходим в параграф § Е4-1-4. «Установка колонн и капителей»

В этом параграфе расписаны все операции связанные с монтажом ж/б колон пример из документа:

  1. Выравнивание дна стаканов (по мере необходимости) с промывкой и очисткой стакана. 2. Установка колонн. 3. Выверка и временное закрепление. 4. Снятие временного крепления (расчалок).

Кроме этого указано, сколько рабочих и с какими разрядами должны эту работу делать и самое главное для нас,  указаны нормы времени. Из таблицы следует, что на монтаж одной колонны будет затрачено 5,5 норма часов монтажников и 1,1 машиниста. Машиниста не прибавляем к монтажникам, так как они  закончат работу вместе. Звено монтажнтиков состоит из 5 человек.

У меня всего 6 колонн весом по 5,8 тон,  рассчитаем  срок монтажа ж/б колонн

6 колонн  х 5,5 чел/часов=33 человеко-часов,

далее считаем, что рабочая сменна равна 8 часам 33:5(кол-во монтажников):8=0,825 смен.

В итоге,  получаем за 1 смену,  они должны смонтировать все 6 колонн, так и получилось только с 4 монтажниками.  Вот так с помощью ЕНиРа вы можете рассчитать сроки выполнения тех или иных строительных работ.

Поточное выполнение работ в графике производства работ

При составление графика необходимо продумать поточное выполнение работ. Что это  такое? Это когда работы не связанные между собой вам надо спланировать их так чтоб они велись одновременно, а связанные непрерывно.

Например,   в графике  показываю работы по  монтажу  металлоконструкций с 1 мая по 17 мая, где то в середине, 9 мая, этого процесса я начну работы по устройству монолитных ростверков.

То есть один вид работ еще не закончился,  начался другой и при этом они друг другу не мешают. Так же можно еще  начать работы по укладки профлиста на крыше. Продумав эти моменты,  где можно начать один вид работ не закончив другой,  вы сократите сроки строительства объекта.

Не следует забывать о технологической последовательности работ, скрытая электропроводка делается до штукатурных работ, а открытая после. Если вы такие моменты упустите то фирма попадет на лишние затраты,  в первом случае на работы по вырезанию в штукатурке штроб под электропровода.календарный график производства работкалендарный график производства работ

Это все теория,  редко составляются графики производства работ и строители по ним спокойно работают, укладываясь в обозначенные сроки.

На объекте в Кстово, когда в середине строительства объекта становилось понятно, что сроки в договоре не реальные и мы в них не укладываемся главный инженер фирмы мне рассказал, откуда взялся такой график с такими сроками.

Когда он составлял календарный график производства работ на строительство железнодорожного комплекса, сроки на большинство работ  поставил наугад. Не знал,  например,  за сколько времени четверо рабочих сделают вентиляцию.

Об этом предупредил свое руководство и заказчика, когда отдал на согласование черновик графика. Он очень удивился, когда увидел подписанный договор с его календарным графиком. Получилось так,  что руководство фирмы не захотело пересчитать и приложила этот график к договору, а заказчик увидел эти сроки,   решил не спорить и дописал в договоре пункт о штрафах за срыв сроков.

График производства работГрафик производства работ
В итоге чтобы влезть в этот график, когда стало ясно, что сроки срываются,  руководство фирмы нагоняет людей и технику на стройплощадку, работы ведутся в две смены. Объект оказался убыточным и до сих пор, вроде,  с некоторыми субподрядчиками не рассчитались. Не много посмеяться будет не лишним,  после такой информации.

Напишите в комментариях  о своем опыте составления график производства работ.

С уважением, Олег Клышко.

Cтатьи похожей тематики:

Ваша благодарность за мою статью это клик по любой кнопке ниже. Спасибо!

Microsoft Word - методаичка окончательная редакция А5.doc

%PDF-1.6 % 1 0 obj > endobj 292 0 obj >stream 2010-09-15T09:29:48ZMicrosoft Word - методаичка окончательная редакция А5.doc2010-09-17T14:02:10+07:002010-09-17T14:02:10+07:00application/pdf

  • Admin
  • Microsoft Word - методаичка окончательная редакция А5.doc
  • doPDF Ver 6.3 Build 309 (Windows XP x32)uuid:2bcceb4e-69ab-4d06-95cf-5a3d019141f1uuid:a61687ac-cc5a-4175-9d11-0bf6f4a6f34f endstream endobj 257 0 obj >/Encoding>>>>> endobj 2 0 obj > endobj 290 0 obj > endobj 289 0 obj > endobj 291 0 obj > endobj 321 0 obj > endobj 487 0 obj > endobj 520 0 obj > endobj 79 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 81 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 83 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 85 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 87 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 89 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 91 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 93 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 95 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 97 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 99 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 101 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 103 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 105 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 107 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 109 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 111 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 113 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 115 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 124 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 126 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 128 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 130 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 132 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 134 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 136 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 138 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 140 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 142 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 147 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 149 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 151 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 153 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 155 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 157 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 159 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 161 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 163 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 165 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 167 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 169 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 171 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 173 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 175 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 177 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 179 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 181 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 183 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 185 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 187 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 189 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 191 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 193 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 195 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 197 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 199 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 201 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 203 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 205 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 207 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 209 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 211 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 213 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 215 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 217 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 219 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 221 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 223 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 225 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 227 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 229 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 231 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 233 0 obj >/ProcSet[/PDF/Text]>>/Type/Page>> endobj 464 0 obj > endobj 492 0 obj > endobj 519 0 obj >stream hެYn6+$`hQ(m+]S;>EQEXy9|5|rA B ']DaA_u_aTzaRM?…7zTR.?T H'*AHIX2AT Q=~gMɳ|`ίr)$Cd8U0FKM(au* :ظ`}*tųuZ$KlG1t,CFka~

    Составление графиков производства работ строительства в Минске

    Разработка графиков строительства – обязательная часть подготовки к строительным работам на любом объекте. Они необходимы для нормальной организации рабочего процесса и согласованности действий всех участников. Разработка календарного графика направлена на установление рациональной последовательности всех проводимых работ, установление очередности работ, а также четких сроков выполнения задания. Разработка графика строительства требует большого опыта и ответственного подхода к процессу: закажите планирование работ в компании ХЕЛИКС ПЛЮС, чтобы добиться лучшей организации процесса производства строительных работ.

    Назначение календарного графика строительства

    Календарный план – это расписание работ на стройплощадке в рамках установленных сроков строительства. Он позволяет четко представить, какие работы предстоит проводить в ближайшие дни, недели и месяцы, какие материалы и оборудование для этого потребуются, а также определяет необходимое количество работников для выполнения задания.

    third_genpodryad_12

    third_genpodryad_12

    Неграмотное составление плана становится причиной сбоев в работе, затягивания сроков и удорожания строительства. Услуги специалистов помогут добиться правильной организации процесса и избежать внештатных ситуаций.

    Основное назначение календарного плана – выбор рациональной модели строительного процесса для любого объекта, составление графиков работ в строительстве позволяет добиться слаженности действий нескольких исполнителей и обеспечить эффективное расходование временных, материальных и трудовых ресурсов.

    Виды графиков, применяемых в строительстве

    В строительном процессе активно используются 4 вида графиков и планов, при этом все они должны быть тесно связаны и согласованы между собой:

    • Сводный календарный график. Он составляется для всего объекта в целом с учетом нескольких очередей строительства. В этот график вносится информация о начале и завершении возведения каждого здания и сооружения, продолжительность подготовительного периода и всего строительного процесса. Согласно ТКП, необходимо разрабатывать календарный график еще и в денежной форме, чтобы предусмотреть количество расходов на каждом этапе предстоящего строительства. Календарный план обязательно утверждается заказчиком строительства и главным инженером.
    • Объектный календарный график. Он разрабатывается для каждого конкретного объекта на стройплощадке. В него вносится информация о начале и окончании строительства, а также срок выполнения каждого этапа строительно-монтажных и отделочных работ. В график вносится полная последовательность и очередность всех процессов на объекте до его сдачи в эксплуатацию.
    • Рабочие календарные графики. Их разработкой занимается компания-подрядчик, они составляются на короткие сроки: на неделю, на месяц и т. д. Такие графики представляют собой оперативное планирование, в которое постоянно вносятся определенные коррективы в соответствии с текущей ситуацией на стройплощадке. Изменения в графики вносятся в зависимости от погодных условий, своевременности поставок стройматериалов, взаимодействия между рабочими бригадами и другими факторами, которые сложно предвидеть заранее.
    • Часовые графики, которые являются частью технологических карт. Это графики, ориентированные на типичные условия работы, при меняющихся условиях на стройплощадке их часто приходится корректировать.

    Именно рабочий график составляется лицами, непосредственно участвующими в строительном процессе, поэтому они наиболее приближены к фактической обстановке на стройке. Рабочие графики – основной вид планирования на стройплощадке.

    Составление календарного плана строительства

    Составление календарного графика строительства складывается из нескольких основных этапов:

    • Подготовка перечня необходимых строительных работ. В него включаются все процессы, от подготовительных работ до чистовой отделки сооружения.
    • Определение объемов работ в соответствии с разработанной номенклатурой. От объемов работ зависит стоимость затрат на строительство, поэтому нужно учесть предстоящие расходы.
    • Подбор методов выполнения работ и необходимого для этого оборудования.
    • Расчет трудоемкости работ по нормативам и необходимости использования машин и механизмов на каждом этапе работы.
    • Определение состава бригад с учетом максимально эффективной занятости рабочих. Необходимо предусмотреть количество смен, а также взаимодействие рабочего персонала в процессе выполнения работ на стройплощадке.
    • Определение последовательности выполнения работ в соответствии с технологией строительства на каждом этапе.
    • Подсчитывается расчетная и нормативная продолжительность работы, при необходимости в график вносятся коррективы.

    По разработанному календарному плану составляется график расчет использования ресурсов. Календарный график нужно согласовать с заказчиком строительства. Современные технологии позволяют не рассчитывать календарный план вручную. Специальная программа составления графиков производства строительства позволит рассчитать необходимые трудозатраты и сроки, необходимые для выполнения определенного объема работ. Использование программ позволяет избежать ошибок в расчетах и получить точный план реализации проекта с оптимальным расчетом сроков.

    Исходные данные для составления графика

    Календарный график строительства разрабатывается на основе предварительно собранных исходных данных. Для его разработки необходимо учитывать следующие виды информации:

    • Комплект рабочих чертежей и строительная смета. Графики составляются после того, как была утверждена смета с полным расчетом стоимости материалов и строительных работ.
    • Календарные планы, которые входят в состав проектной документации.
    • Информация обо всех организациях, которые принимают участие в строительных работах. Кроме того, потребуются данные об имеющемся оборудовании, производственно-технологической комплектации, транспортном обеспечении, а также обо всех материальных ресурсов, которые потребуются для реализации проекта.
    • Директивное задание с указаниями нормативов продолжительности работ.

    План подготовительного периода работ

    Составление графиков производства работ в строительстве начинается с планирования подготовительного этапа. В подготовительный период проводится комплекс работ, связанных с освоением строительной площадки: они предназначены для обеспечения начал строительного процесса. На первом этапе планируется создание геодезической сети и подготовку опорной строительной сетки, а также расчистка территории с удалением всевозможного мусора, зеленых насаждений остатков предыдущих построек.

    third_genpodryad_11

    third_genpodryad_11

    Также в комплекс подготовительных работ входит инженерная подготовка площадки: обустраивается сток поверхностных вод, обустраиваются постоянные и временные подъездные пути, подведение коммуникаций и связи.

    Все эти работы также должны быть внесены в график для соблюдения сроков и своевременного завершения всех подготовительных процессов. Задача подрядчика – максимально эффективно организовать работу бригады, чтобы вовремя подойти к началу строительства и обеспечить максимально комфортные условия рабочих бригад.

    Компания ХЕЛИКС предлагает комплекс услуг по проектировке зданий и сооружений, а также по разработке календарного плана строительства. Составление графиков силами специалистов обеспечивают организованный строительный процесс с максимально эффективным расходованием финансовых и трудовых ресурсов. Мы много лет работаем в строительной отрасли, услуги профессионалов – гарантия правильной организации работ с рациональным распределением всех процессов.

    Компания ХЕЛИКС гарантирует выгодные условия сотрудничества: мы ответственно относимся к каждому заданию, планирование строительства проводятся со строгим соблюдением нормативов и правил. Доступные расценки на проектировочные работы и планирование позволят избежать дополнительных расходов и обеспечить соблюдение запланированной сметы. Позвоните нам, чтобы получить необходимую дополнительную информацию и договориться об условиях сотрудничества.

    Звоните, чтобы получить консультацию!

    +375 29 657-10-00

    Графики производства работ в строительстве

    Для оперативного руководства работами по возведению зданий используются циклограммы, линейные календарные графики (календарные планы) или сетевые графики.

    Циклограмма представляет собой график, на котором в наглядной форме — в виде прямой линии изображается производство каких-либо работ. На рис. 43 приведена циклограмма производства кирпичной кладки типового этажа.

    Рис. 43. Циклограмма выполнения кирпичной кладки.

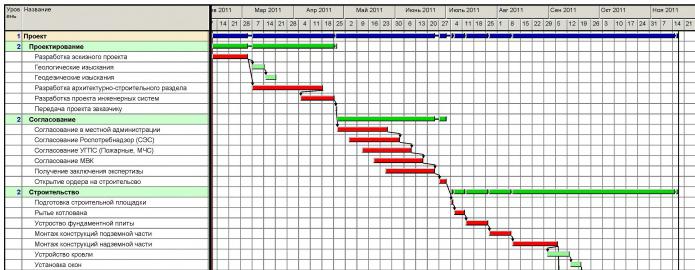

    Линейный календарный график (календарный план) производства работ по возведению здания составляют по форме, установленной «Инструкцией о порядке составления и утверждения проектов организации строительства и проектов производства работ», утвержденной Госстроем СССР.

    В календарном плане предусматривается производство работ по возведению здания в течение круглого года и устанавливается такая последовательность общестроительных и специальных работ, при которой объект может быть введен в эксплуатацию в установленные сроки. При этом предусматривается различные виды работ выполнять поточным методом с делением на захватки. Во всех случаях, когда это допускают технические условия и правила техники безопасности, планируется совмещение работ во времени, что заметно сокращает общую продолжительность строительства.

    В календарном плане возведения объекта по каждому комплексу (виду) работ приводятся данные об объеме работ, затратах труда в человеко-днях, численном и квалификационном составе бригады, потребности машин, количестве смен, а также о сроках начала и окончания работ.

    При составлении календарного плана строительства здания необходимо сравнивать методы выполнения работ и выбирать тот метод, который при данных конкретных условиях наиболее экономичен, требует меньше трудовых затрат, характеризуется более низкой стоимостью единицы работы и более коротким сроком ее выполнения. Нужно выбирать такие методы выполнения работ, которые позволяют осуществить комплексную или частичную их механизацию. В календарном плане следует предусматривать применение передовых методов труда, опыта лучших производственных бригад и рабочих-новаторов.

    Сетевой график — это графическое изображение комплекса работ, отражающее технологическую последовательность работ в их взаимосвязи. Иными словами, сетевой график является моделью технологического процесса возведения здания, сооружения или комплекса здании. Сетевые графики имеют значительное преимущество перед линейными. В сетевом графике четко выявляются взаимосвязи между отдельными работами, четко определяется, какая работа обязательно должна быть выполнена до начала следующей и сколько на это нужно времени. По сетевому графику всегда видно, от каких работ зависит продолжительность строительства, и можно определить, каким образом отклонения от графика отразятся на выполнении последующих работ. Преимуществом сетевых графиков перед линейными является и то, что при изменении каких-либо условий строительства нет нужды составлять новый график: достаточно изменить лишь числа, показывающие продолжительность работ.

    Первоначальный расчет сетевого графика и последующие изменения производят на электронно-вычислительных машинах (ЭВМ), обеспечивающих быстрое получение необходимых данных для любых, даже самых сложных строек.

    Сетевые графики дают возможность оперативно руководить строительством, являясь инструментом не только эффективного планирования, но и повседневного контроля и управления строительством. Имея сетевой график и информацию о его выполнении, руководство стройки любой момент располагает данными, позволяющими решать, куда следует направить материально-технические ресурсы для своевременного окончания строительства. Благодаря этому сетевые графики находят широкое применение в строительстве, особенно при возведении крупных и сложных объектов и комплексов.
