Как внести изменения в проект – По вопросу внесения изменений в проектную документацию, получившую положительное заключение экспертизы , Письмо Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 18 октября 2018 года №42269-ОД/08

Содержание

Про внесение изменений в проектную документацию

Давно хотел затронуть и обсудить данную тему. Внесение изменений в проектную документацию – не самое интересное занятие. Лично я не люблю этим заниматься, но, по замечаниям экспертизы и по авторскому надзору приходится выполнять и эту работу.

Если хотите узнать, какие существуют требования и правила по внесению изменений в проектную документацию, то следует  изучить данные документы:

  • СТБ 2255—2012 (Система проектной документации для строительства. Основные требования к документации строительного проекта) (РБ).
  • ГОСТ 21.1101—2013 (Система проектной документации для строительства. Основные требования к проектной и рабочей документации) (РФ).
  • ГОСТ 2.503-90 (Правила внесения изменений) (РФ).

Но, сегодня тема не о правилах оформления изменений, а о том, когда это следует делать.

Многие проекты проходят экспертизу. Очень часто это выглядит таким образом. Выполняются все разделы проектной документации и передаются в экспертизу на проверку. Эксперты рассматривают документацию и выдают замечания, которые проектная организация должна устранить либо обосновать свои проектные решения в установленные сроки.

После устранения всех замечаний, выдается положительное заключение экспертизы. Имея положительное заключение, документация передается заказчику.

Согласитесь, нет смысла перед экспертизой печатать 5 экземпляров и передавать заказчику.

Не знаю, везде ли так, но наши эксперты требуют оформлять изменения на проектную документацию, по которой выдаются замечания.

С одной стороны вроде и логично, чтобы эксперт видел изменения, а с другой стороны – документацию заказчик еще не получил, а изменения уже вносятся.

Давайте откроем СТБ 2255—2012 и обратим внимание, как называется раздел с правилами внесения изменений.

7 Правила внесения изменений в документацию строительного проекта, выданную заказчику.

Получается, изменения вносятся в документацию, выданную заказчику. Какой смысл передавать заказчику ПСД с изменениями? Одно дело, когда лист идет с заменой и совсем другое, когда весь лист в изменениях. Зачем заказчику видеть эти изменения, если он эту документацию видит впервые?

Могу предположить, что в каких-то ситуациях это будет полезно, т.к. эксперты, порой, дают неадекватные замечания и заказчик наглядно сможет увидеть, почему сделано именно так.

Я считаю, что если документация еще не передана заказчику, то проектировщики не должны вносить в нее изменения в процессе прохождения экспертизы. Правильнее было бы просто для экспертизы обозначить все изменения и дать ответы по всем замечаниям, что в принципе и делается.

А как вы считаете, нужно оформлять изменения, если документация не передана заказчику? Как обстоят дела в вашем регионе?

Советую почитать:

Вы можете пролистать до конца и оставить комментарий. Уведомления сейчас отключены.

NormaCS ~ Ответы экспертов ~ Может ли вносить изменения в проектную документацию другая организация?

Может ли в проектную/рабочую документацию (копии листов), разработанную одной организацией по поручению застройщика вносить изменения другая организация на копии листов прежней организации?

Необходимо ли в этом случае в основной штамп вносить изменения (новый штамп новой организации и новые подписи)?

Какие пункты и стандарты в системе СПДС или иные законодательные акты указывают на процедуру внесения изменений в чужую проектную документацию?

Описание возникшей ситуации: Застройщик заказал в проектную организацию/ИП разработку жилого многоквартирного дома. Проектная организация разработала проектную документацию и передала Застройщику (копию в соответствии с гостом). Застройщиком в настоящий момент получено положительное заключение экспертизы на объект капитального строительства. Далее Застройщик принял решение, о необходимости внести изменения (корректировку) в ранее, разработанную проектную документацию, с повторным выходом на экспертизу, но обратился уже в другую проектную организацию.

Таким образом, «новая проектная организация» должна вносить изменения в листы книг/томов/разделов, которые имеются у застройщика, а это копии листов от прежней организации с основным штампом и подписями прежней организации?

Или же «новая проектная организация» обязана все листы книг/томов/разделов перечертить заново и уже распечатать под своим штампом, со своими сотрудниками и необходимыми изменениями?

Как быть если Застройщик заказывает только корректировку некоторых разделов (отдельных листов) и часть листов корректировке не подлежат.

«Новая проектная организация» настаивает на том, что она внесет корректировку только в отдельные листы и только их выдаст отдельным томом.

А может ли новая проектная организация вносить изменения по письму-заказу (договору) в документацию, которую разрабатывали не они и оставлять штампы прежней организации, то есть не указывать свою фирму и лиц, которые внесли изменения?

По факту Застройщику передан раздел (например КР и т.д.), где на Титульном листе указаны реквизиты «новой проектной организации», а в составе книги часть листов вложены прежней организации. При этом на листах прежней организации внесены изменения и в штампе нет записи, что изменения эти внесены уже «новой проектной организацией».

Руководство «новой проектной организации» обуславливает это тем, что они не должны отвечать за некорректные или ошибочные технические решения по остальным вопросам и в этой связи корректируют только часть листов из всей книги.

Но по факту на повторную экспертизу Застройщик несет не отдельные откорректированные листы, а целую книгу «КР». И тут уже экспертиза должна спросить, почему листы в одной книге подписаны разными организациями?

Ранее в 2008 г. поднимался похожий вопрос и было разъяснение, но из него четких выводов не сделаешь:

СБОРНИК РАЗЪЯСНЕНИЙ ПО ПРЕДПРОЕКТНОЙ И ПРОЕКТНОЙ ПОДГОТОВКЕ СТРОИТЕЛЬСТВА (вопросы и ответы) *** (по постановлению № 87) Выпуск 2 Москва 2008.

23. Имеет ли право организация, осуществляющая контроль за строительством, совместно с заказчиком согласовывать изменения в проектной документации без участия организации, разработавшей проект?

Согласно пункту 4.1 СП 11-110-99 «Авторский надзор за строительством зданий и сооружений» авторский надзор, в случае его выполнения юридическим лицом, осуществляется специалистами-разработчиками рабочей документации. В соответствии с ГОСТ 21.101-97 «Система проектной документации для строительства. Основные требование к проектной и рабочей документации» «изменение рабочего документа, ранее выданного заказчику», выполняют на основании разрешения, утвержденного руководителем организации-разработчика (пункт 7.1, подпункт 7.4.1), который несет ответственность за несоответствие этих изменений техническим регламентам в соответствии с положениями статьи 60 Градостроительного кодекса Российской Федерации [1.2]. В случае возникновения форс-мажорных обстоятельств (ликвидации организации-разработчика, наложения на нее ареста при финансовой несостоятельности и невозможности в связи с этим выполнять свои функции и т.д.) проведение авторского надзора, а, следовательно, и внесение изменений в рабочую документацию, может быть поручено на договорных началах организации, имеющей право на выполнение указанных работ, которая по договору должна на себя взять все обязательства подрядчика-проектировщика, связанные с принятыми в проекте техническими решениями и установленные статьей 760 Гражданского кодекса Российской Федерации. При этом следует принять к сведению, что частью 3 статьи 49 Градостроительного кодекса Российской Федерации [1.2] установлено: «Государственная экспертиза проектной документации не проводится в случае, если для строительства, реконструкции, капитального ремонта не требуется получение разрешения на строительство, а также в случае проведения такой экспертизы в отношении проектной документации объектов капитального строительства, получившей положительное заключение государственной экспертизы и применяемой повторно (далее — типовая проектная документация), или модификации такой проектной документации, не затрагивающей конструктивных и других характеристик надежности и безопасности объектов капитального строительства». Следовательно, в случае, если вносимые в проектную документацию изменения не затрагивают конструктивных и других характеристик надежности и безопасности объекта, то наличие решения организации, принявшей на себя обязанности организации-разработчика, оформленного в соответствии с требованиями ГОСТ 21.101-97, может служить основанием для осуществления строительства объекта. В остальных случаях, т.е. если изменения касаются конструктивных и других характеристик надежности и безопасности, требуется проведение государственной экспертизы переработанной проектной документации и ее переутверждение в установленном порядке.

NormaCS ~ Ответы экспертов ~ Какой порядок внесения изменений в рабочую и проектную документацию?

1. Как указано в 744 статье Гражданского кодекса Российской Федерации:

«1. Заказчик вправе вносить изменения в техническую документацию при условии, если вызываемые этим дополнительные работы по стоимости не превышают десяти процентов указанной в смете общей стоимости строительства и не меняют характера предусмотренных в договоре строительного подряда работ.

2. Внесение в техническую документацию изменений в большем против указанного в пункте 1 настоящей статьи объёме осуществляется на основе согласованной сторонами дополнительной сметы».

Согласно пункту 1.3.6.3. Методических указаний по применению справочников базовых цен на проектные работы в строительстве, утв. приказом Минрегиона России от 29.12.2009 № 620, зарегистрированным в Минюсте России 23.03.2010 (регистрационный № 16686), ценами указанных справочников не учтены затраты на «Внесение изменений в проектную и рабочую документацию (за исключением исправления ошибок, допущенных проектной организацией)».

Из приведённых выше извлечений из законодательного и нормативно-технического актов следует, что заказчик вправе давать поручения проектировщику, связанные с внесением изменений в техническую (рабочую) документацию:

− безвозмездно – в случае исправления ошибок, допущенных проектной организацией;

− на договорной основе – в случае подготовки новых технических решений, необходимость которых выявилась в процессе строительства.

2. Что касается проектной документации, то в отношении неё следует иметь в виду следующее.

2.1 Пункт 2 статьи 8 Федерального закона от 21.07.97 № 116-ФЗ «О промышленной безопасности опасных производственных объектов» устанавливает:

«Отклонения от проектной документации опасного производственного объекта в процессе его строительства, реконструкции, капитального ремонта, а также от документации на техническое перевооружение, капитальный ремонт, консервацию и ликвидацию опасного производственного объекта в процессе его технического перевооружения, консервации и ликвидации

не допускаются. Изменения, вносимые в проектную документацию на строительство, реконструкцию опасного производственного объекта, подлежат экспертизе проектной документации в соответствии с законодательством Российской Федерации о градостроительной деятельности».

2.22.2 В соответствии с пунктом 44 Положения об организации и проведении государственной экспертизы проектной документации и результатов инженерных изысканий, утв. постановлением Правительства Российской Федерации от 05.03.2007 № 145:

«Проектная документация и (или) результаты инженерных изысканий направляются повторно (2 и более раза) на государственную экспертизу после устранения недостатков, указанных в отрицательном заключении государственной экспертизы, или при внесении изменений в проектную документацию, получившую положительное заключение государственной экспертизы, в части изменения технических решений, которые влияют на конструктивную надёжность и безопасность объекта капитального строительства.

Проектная документация, получившая положительное заключение государственной экспертизы, по инициативе застройщика или технического заказчика может быть направлена повторно (2 и более раза) на государственную экспертизу в случае внесения в неё изменений в части технических решений, которые не влияют на конструктивную надёжность и безопасность объекта капитального строительства.

Повторная государственная экспертиза осуществляется в порядке, предусмотренном настоящим Положением для проведения первичной государственной экспертизы.

В случае если недостатки, послужившие основанием для отрицательного заключения государственной экспертизы, можно устранить без возврата документов, представленных на бумажном носителе, и заявитель не настаивает на возврате таких документов, организация по проведению государственной экспертизы устанавливает срок для устранения таких недостатков. В этом случае документы, представленные на государственную экспертизу, заявителю не возвращаются. После их доработки заявитель представляет в организацию по проведению государственной экспертизы часть проектной документации и (или) результатов инженерных изысканий с внесёнными изменениями и справку с описанием этих изменений».

2.3 Частью 7 статьи 52 Градостроительного кодекса Российской Федерации от 29.12.2004 № установлено:

«7. Отклонение параметров объекта капитального строительства от проектной документации, необходимость которого выявилась в процессе строительства, реконструкции, капитального ремонта такого объекта, допускается только на основании вновь утвержденной застройщиком, техническим заказчиком, лицом, ответственным за эксплуатацию здания, сооружения, или региональным оператором проектной документации после внесения в нее соответствующих изменений в порядке, установленном уполномоченным Правительством Российской Федерации федеральным органом исполнительной власти».

Таким образом, в проектную документацию вносятся изменения в технические решения, которые влияют на конструктивную надёжность и безопасность объекта капитального строительства, параметры объекта капитального строительства, а также все изменения, вносимые при строительстве, реконструкции, техническом перевооружении, капитальном ремонте опасного производственного объекта. При этом должна осуществляться повторная экспертиза и переутверждение этой проектной документации.

3 Ведение исполнительной документации обеспечивается лицом, осуществляющим строительство, который осуществляет сбор всех необходимых документов и материалов, входящих в её состав. Это положение установлено частью 6 статьи 52 Градостроительного кодекса Российской Федерации от 29.12.2004 № 190-ФЗ и подтверждается РД-11-02-2006 «Требования к составу и порядку ведения исполнительной документации при строительстве, реконструкции, капитальном ремонте объектов капитального строительства и требования, предъявляемые к актам освидетельствования работ, конструкций, участков сетей инженерно-технического обеспечения», утв. приказом Ростехнадзора от 26.12.2006 № 1128).

При этом, как указано в пункте 5.6 РД-11-02-2006, в составе исполнительной документации должен присутствовать:

«Комплект рабочих чертежей с надписями о соответствии выполненных в натуре работ этим чертежам, сделанными лицами, ответственными за производство строительно-монтажных работ на основании распорядительного документа (приказа), подтверждающего полномочия лица».

Как внести изменения в утвержденную проектную документацию?

Для этого нужно обратиться в любую проектную организацию со статусом СРО (например, в нашу компанию). Итогом сотрудничества с ней станет подготовленный с учетом действующих строительных и санитарных норм проект, который будет отражать желаемую перепланировку.

Если предполагается вмешательство в несущие конструкции здания, то потребуется техническое заключение о возможности проведения таких работ от авторов проекта дома. Его выводы также лягут в основу проекта перепланировки.

2. Согласование проекта перепланировки в Мосжилинспекции (для жителей города) или органах местного самоуправления (для Московской области), получение разрешения на проведение запланированных изменений.

Для получения согласия на перепланировку собственником собираются необходимые документы (заявление владельца, документы, удостоверяющие личность и подтверждающие право на собственность, техпаспорт БТИ, техническое заключение и проект перепланировки), которые затем подаются через районное МФЦ в жилинспекцию.

Эта процедура нужна для того, чтобы специалисты убедились в следующем: изменения в конфигурации помещения не ухудшат условия проживания граждан в доме, не приведут к повреждению несущих конструкций здания, все расчеты по перераспределению нагрузки на стены и перекрытия сделаны правильно.

Разрешение Мосжилинспекции на проведение перепланировки:

3. Ремонтные работы.

Выполняются только после получения письменного разрешения от Мосжилинспекции и в соответствии с утвержденным проектом.

4. Приемка выполненных работ.

Приемочная комиссия в лице инспектора МЖИ проводит обследование помещения, сравнивает зафиксированную в проектной документации перепланировку с фактически выполненной. При отсутствии расхождений подписывается акт о завершенной перепланировке.

Акт о завершенной перепланировке, фото:



5.Внесение произведенных изменений в документы БТИ.


Не редко бывает, что на третьем этапе (ремонтные работы) собственник меняет собственное мнение о проводимой перепланировке. На это могут повлиять как объективные факторы, так и субъективные. Например, собственник понимает, что новую ванну, которую он очень хотел установить, не удастся разместить из-за недостаточной площади, поэтому было бы желательно еще больше расширить санузел. Или дополнительный проем в стене смотрится не так привлекательно, как это задумывалось.

И вот здесь очень многие совершают грубейшую ошибку, которая чревата серьезными последствиями. Они начинают отклоняться от утвержденного проекта перепланировки квартиры, совершенно забывая, что этого в ни в коем случае нельзя делать.

Некоторые, кстати, делают это совершенно намеренно. Речь идет о ситуациях, когда собственники утверждают проект с одними мероприятиями (относительно простыми в плане согласования), а на деле проводят ремонтные работы, разрешение на которые нельзя получить, потому что они запрещены.

И у тех, и у других проблемы начинаются на этапе приемки выполненных работ, поскольку при обнаружении расхождений между ремонтом по проекту и конечным результатом, акт о завершенной перепланировке подписан не будет. Вместо него собственнику вручат предписание об устранении нарушений и выпишут административный штраф.

Чтобы такого не допускать, нужно проводить перепланировку в точном соответствии с согласованным проектом. Если требуется внесение изменений, выход один – проходить процедуру согласования проекта перепланировки заново (первые два этапа). Просто досогласовать имеющийся проект невозможно!


Но, прежде чем предпринимать какие-либо шаги, лучше проконсультироваться со специалистами в области проектирования и согласования. Вам нужно внести изменения в уже утвержденную проектную документацию? Позвоните нам, наш опыт и знания позволят вам наиболее безболезненно выйти из этой непростой ситуации.

Как внести изменения в проекте дома после установки фундамента

Поделиться с друзьями

Если вы, всё тщательно взвесив и оценив преимущества частного дома, решили строить дом, вы обязательно окажетесь перед выбором — индивидуальный проект или готовый, потребующий возможно вносить изменения в проекте дома. Хотя индивидуальный проект будет точно соответствовать потребностям его семьи, готовый проект будет дешевле. Широкий выбор готовых проектов по каталогам позволит вам выбрать наиболее подходящий, а проектное соглашение, прилагаемое к проекту, позволит ему соответствовать вашим вкусам и потребностям в процессе адаптации.

Содержание статьи

Индивидуальный проект дома разрабатывается по вашему желанию



Индивидуальный проект дома разрабатывается по желанию заказчика. Архитектор настраивает дизайн на семейную модель, требования и вкусы инвестора, а также местные условия, преобладающие на участке. Всё это должно учитывать, положение по отношению к сторонам света, форма местности, несущая способность почвы, климатическая зона и глубина замерзания. Для реализации индивидуального проекта частного дома требуется детальная консультация архитектора с заказчиком. В связи с тем, что индивидуальный проект уникален, его подготовка трудоемкая и, следовательно, дорогостоящая.

Изменения в проекте дома: как внести

Более дешевое решение — выбрать готовый проект. Широкий выбор доступных проектов позволяет выбрать тот, который наилучшим образом соответствует ожиданиям инвестора. Если проект подходит нам, но мы рассматриваем возможность внесения в него незначительных изменений, нам потребуется письменное согласие автора проекта.
Большинство архитекторов, продающих готовые проекты, позволяют вносить в них изменения. Для каждого готового проекта существует полное согласие на изменения, которое включает в себя широкий спектр наиболее часто вводимых изменений и индивидуальных изменений, запланированных инвестором.
Следует помнить, что стоимость адаптации увеличивается за счет внесения значительных изменений в дизайн, которые требуют от архитектора дополнительных вычислений. Незначительные изменения в проекте дома, которые не влияют на внешние размеры или само строительство, обычно не повышают цену адаптации.

Самые популярные изменения в типовых проектах:

• Зеркальное отображение проекта.
• Изменение материалов и толщины стен.
• Изменение материалов внешней отделки.
• Перепланировка в пределах несущих конструкций здания.
• Изменение размеров и форм оконных проемов.
• Изменение высоты потолков и мансарды.
• Изменение расположения и перенос котельной.
• Перенос, добавление или удаление камина.
• Перенос и изменение назначения помещений.
• Адаптация проекта под регион строительства.
• Разработка и привязка фундамента к грунтам.
• Изменения в проекте дома дома габаритов и перенос несущих стен.
• Увеличение, добавление или удаление гаража.
• Добавление или удаление веранды, крыльца, террасы, бассейна.
• Добавление или удаление подвала или цокольного этажа.

Что означает перепланировка частного дома и ее официальное оформление

Как внести изменения в проекте дома

Если в ходе строительства вдруг выявились какие-то недочеты в плане или изменились приоритеты заказчика, то внести кое-какую корректировку в него можно. Не доставит хлопот с переоформлением незначительная перепланировка здания. Что в нее входит?
• Во-первых, получение разрешения на подобные действия и согласование с соответствующей службой имеющегося плана с новым. Это необходимо, если перепланировка касается сноса уже возведенных стен или перекрытий, переноса инженерных коммуникаций и значительного изменения площади тех или иных помещений в доме. Если корректировка не требует таких кардинальных перемен, а всего лишь незначительных дополнений, то подобную работу можно провести без согласования, если они не нарушают общего проекта здания.
• Во-вторых, определиться с видами работ, которые будут проводиться. Хорошо, когда частный дом возводится строительной фирмой. Она берет на себя все вопросы по переоформлению проекта и его воплощению в жизнь, а клиент просто должен оплатить все свои капризы и дополнительные работы.

Если строительством частного дома занимается люди, мало что сведущие в архитектуре или инженерных коммуникациях, и не имеющие соответствующего образования, то перепланировка проекта во время строительства может оказаться фатальной. Уже построенный дом может рухнуть, если, например, не были учтены новые нагрузки на фундамент.
Следует относиться очень серьезно к вопросу, как внести изменения в готовый проект дома на этапе строительства и тщательно продумать, стоят ли они увеличения затрат и возможных негативных последствий для строения.

Изменения в проекте дома после установки фундамента

Можно ли менять что-либо в плане здания, если фундамент уже построен и ведётся следующий этап строительных работ. Связано это с неуверенностью в выбранном проекте дома, поэтому мы подробно объясняем, что при этом нужно и какие изменения в проекте дома возможны.

• Во-первых, требуется соотнести вид и прочность фундамента с теми изменениями, которые желает получить заказчик. Например, он решил, что одноэтажный дом его не устраивает и нужна мансарда. Для этого архитектор должен внести соответствующие изменения, как в эскиз, так и во все части проекта и просчитать, выдержит ли фундамент такую нагрузку.
• Во-вторых, если изменения происходят на уровне смены стройматериалов, то должна провестись такая же работа. Например, в плане дом из газобетона, а клиент пожелал, чтобы он был из кирпича, который тяжелее исходного материала.
• В-третьих, проводится полный перерасчет сметы, так как дополнения требуют либо материалов по другой стоимости, либо дополнительных работ по переоборудованию здания.

Если все сделать правильно и доверить перепланировку и внесение допустимых изменений квалифицированным специалистам, то можно изменить проект дома, даже когда его строительство уже ведётся.

Допустимые незначительные изменения в проекте дома

Под незначительными изменениями мы подразумеваем любые изменения, которые не влияют на строительство здания. Допустимые изменения в проекте дома, включают в себя изменение размера и расположения окон и дверей, изменение положения перегородок или их ликвидацию, изменение отделочных материалов и изменение строительных материалов на другие, имеющие одинаковые параметры, поэтому те, которые не изменятся толщины стенки, грузоподъемности и коэффициента теплопередачи.

Значительные изменения проекте дома – что включают в себя

значительные изменения в проекте дома

Допустимые значительные изменения в проекте дома сложнее сделать, поскольку они связаны с изменениями в строительстве здания и поэтому требуют внедрения заменяющих решений. Значительные изменения включают, прежде всего, изменение технологии строительства, изменение внешних размеров дома, изменение структуры крыши и угол наклона крыши, изменение положения дымохода, дизайн подвала здания или изменение типа стен и потолка. Эти изменения могут повлиять на внешний вид здания, что может не всегда быть полезным. Важно многое учесть и рассчитать, чтобы например вес нового материала крыши, не оказал излишнего давления на стены и, они не пошли трещинами.
Если перечень предлагаемых переделок очень существенен, стоит сразу подумать о разработке оригинального индивидуального проекта для вашего будущего дома. Иногда целесообразнее разработать индивидуальный проект, на основе выбранного вами проекта или предоставленного эскиза. Или же выбрать похожий проект, внесение изменений в который будет менее затратным.

Как узаконить перепланировку дома в готовом проекте

Необходимо пройти несколько этапов в процессе узаконивания перепланировки дома:
• Составить заявление о перепланировке дома.
• Получить техническое заключение и соответствующую выписку из домовой книги.
• Передать всю собранную документацию в администрацию по месту жительства и ожидать принятия решения в течение месяца.
Поэтому лучше знать, как можно перепланировать дом и узаконить изменения в проекте дома еще на этапе его строительства.



Поделиться с друзьями

Правила внесения изменений в проектную документацию по ГОСТ Р 21.1101-2013

Изменения проекта – это любые исправления, исключения или добавления данных  в переданный заказчику документ  без изменения его обозначения.  При этом изменять что-либо в расчетах не разрешается – если это необходимо, выпускается новый проект с новым обозначением. Исправления вносятся в подлинник проектной документации.

Изменения в проектной документации выполняются после составления разрешения на внесение изменений, форма которого приведена в ГОСТ Р 21.1101-2013. Разрешение утверждается руководителем или другим уполномоченным лицом организации, разработавшей проект. Для каждого документа, подлежащего исправлению, оформляется отдельное разрешение (за исключением случаев, когда в несколько документов вносятся однотипные изменения).

Где указывается информация о внесении изменений в проектную документацию?

  • в бумажных проектах — в основной надписи  и в таблицах для регистрации изменений;
  • в электронных проектах — в реквизитной части;
  • в ведомостях и документах для регистрации  проектов – в графе «Примечание».

Как вносятся изменения в проектную документацию?

  • Изменения нумеруются по порядку (1, 2, 3 и т. д.).
  • В электронных документах любое изменение индексируется, как новая версия документа.
  • В бумажных документах для внесения изменений используют зачеркивание, подчистку, закрашивание белым цветом, вписывание новых данных,  замену,  исключение или добавление листов.
  • Внесение изменений в электронные документы выполняется путем выпуска их новых версий.
  • Для внесения изменений используются как ручной, так и автоматизированный способы.
  • Изменения должны сохранять возможность изготовления читаемых копий документов.
  • При внесении изменений в изображения их обводят сплошной тонкой линией и перечеркивают крест-накрест. Новое изображение выполняют на свободной части листа или на новом листе.
  • При замене листов новые нумеруют так же, как замененные. При добавлении листов новые нумеруют, как предыдущие с добавлением буквы (1а, 1б и т. д.).
  • Все внесенные в документ изменения фиксируют в таблице изменений.

Полный правила внесения изменений в проектную документацию на бумажных и цифровых носителях приводятся в ГОСТ Р 21.1101-2013.

Нужно или не нужно вносить изменения в проектную документацию, покажет негосударственная экспертиза. Закажите ее в «Национальном Центре Экспертиз», оформив заявку на этой странице: http://ng-expertiza.ru/uslugi.php.

13 октября 2016

Остались вопросы? Звоните прямо сейчас!

+7 495 912-68-32

Шаблоны разрешения на внесение изменений в проектную документацию в формате doc и dwg

Доброго времени суток. В данной статье речь пойдет о разрешении на внесение изменений (далее — разрешение) в проектную документацию. Любые изменения в проектную документацию должны вносится только на основании разрешения. В разрешении описываются все изменения, которые будут внесены в документацию.

После того как вы заполнили разрешение, оно должно быть подписано главным инженером проекта и техническим директором и только после этого вы сможете взять документацию из архива для внесения изменений.

Копия данного разрешения в основном отправляется заказчику с измененной документацией. Подробно рассказывать как вносятся изменения в проектную документацию и как заполняется разрешение, я не буду. Данную информацию Вы сможете найти в ГОСТ Р 21.1101-2013.

Разрешение должно выполнятся по форме 9 и 9а в соответствии с ГОСТ Р 21.1101-2013. Порядок заполнения полей в разрешении на внесение изменений представлен на рис.1 и 2.

Форма 9 ГОСТ Р 21.1101-2013

Рис. 1

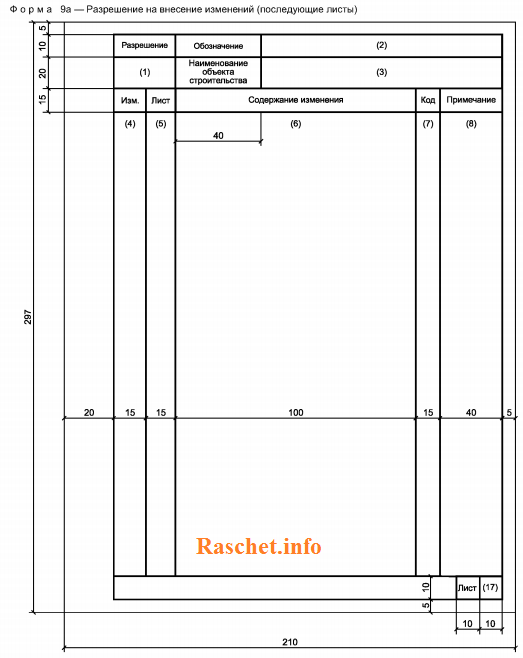

Форма 9a ГОСТ Р 21.1101-2013

Рис. 2

Чтобы не создавать с «нуля» форму разрешения, можете скачать шаблоны разрешений на внесение изменений выполненные в программе Microsoft Word в формате doc и в программе AutoCad в формате dwg.

Обращаю Ваше внимание, что проектная организация может изменять расположение и размеры граф в формах 9 и 9а в соответствии с принятыми внутренними нормативными документами.

Примеры заполненных разрешений представлены на рис.3 и 4.

Пример заполнения разрешения по форме 9 и 9а ГОСТ Р 21.1101-2013 в формате dwg

Рис. 3

Пример заполнения разрешения по форме 9 и 9а ГОСТ Р 21.1101-2013 в формате doc

Рис. 4

Данный ГОСТ и шаблоны разрешений на внесение изменений, а также примеры заполнения разрешений, Вы сможете найти в архиве. Для того чтобы скачать, кликните по кнопке «СКАЧАТЬ».

Если у вас есть какие-то предложения или замечания по улучшению шаблонов, оставляйте в комментариях.

Поделиться в социальных сетях

Благодарность:

Если вы нашли ответ на свой вопрос и у вас есть желание отблагодарить автора статьи за его труд, можете воспользоваться платформой для перевода средств «WebMoney Funding».

Данный проект поддерживается и развивается исключительно на средства от добровольных пожертвований.

Проявив лояльность к сайту, Вы можете перечислить любую сумму денег, тем самым вы поможете улучшить данный сайт, повысить регулярность появления новых интересных статей и оплатить регулярные расходы, такие как: оплата хостинга, доменного имени, SSL-сертификата, зарплата нашим авторам.

About Author


admin

Отправить ответ

avatar
  Подписаться
Уведомление о
