Что такое строительные сезоны? : Строительный сезон
Что такое строительные сезоны? Когда лучше начинать строительство дома? А когда отделку? Каково влияние сезонов на цены стройматериалов?Промышленное строительство ведется круглый год и не терпит периодов ускорения и замедления, поскольку счет ведется на трудозатраты, в которых время, отведенное на ту или иную операцию, играет не последнюю роль. А вот для строителей, занятых в частном секторе домостроения, год делится на два периода: теплый, когда оживляется строительная активность, и зимний, когда хороший хозяин из дому собаку не гонит. Конечно, можно работы по строительству дома не бросать и зимой, а возведение сруба дома из бревен даже рекомендуется выполнять в этот период года. В это время издревле на Руси валили лес, отесывали на лесных делянках, а затем ставили сруб и сушили – ждали осадки. После первоначальной осадки сруб разбирали, чтобы собрать на предназначенном для дома месте с конопаткой и отделкой. В настоящее время сруб дома в основном возводят из оцилиндрованных бревен или бруса, которые прошли предварительную сушку в специальных сушильных камерах или в штабелях на складских территориях.
Качественное строительство в любое время года — СК Домострой
Выполнение бетонных работ в зимний период — например, заливка фундамента — потребует от домашнего умельца не только знания технологического процесса, но и дополнительных денежных средств, которые потребуются на прогрев бетона в период схватывания. Да и кладочные работы, выполненные доморощенными строителями и/или строителями с юга, не отличаются должным качеством. При этом дом-то строится для себя и не на один сезон, а на века, так стоит ли гнаться за временем?!
Внутренняя отделка может выполняться круглогодично, в том числе и зимой, однако только в тепле, когда в доме температура воздуха и рабочих поверхностей позволяет применять отделочные материалы. Наружная – фасадная отделка здания — «мокрым» способом выполняется в основном до температуры не ниже +5ºC на поверхности основания, на которое наносится отделочный материал. «Сухая» отделка фасадов листовыми или штучными изделиями, например, виниловым сайдингом или деревянной вагонкой, например, типа «блок-хаус», может вестись круглогодично.
Затишье в производстве строительных работ, конечно же, сказывается и на стоимости строительных материалов. В зимний период оптовые поставщики и продавцы, торгующие в розницу, снижают цены на строительные товары или делают скидки в пределах 10-20% от первоначальной стоимости. С приходом теплых дней в конце марта – начале апреля цены на строительные материалы начинают «ползти» вверх, поэтому, если в теплый сезон планируется возведение, ремонт или реконструкция дома, то следует заранее запастись строительными материалами. Однако при этом необходимо соблюсти условия и сроки хранения материалов.
Таким образом, строительный сезон начинается в частном домостроении, как правило, с наступлением теплых весенних дней. Температура воздуха при этом должна быть на уровне +5ºC, при которой разрешается ведение работ с использованием большинства строительных материалов. Если затрудняетесь с выбором материала или не знаете температуру, при которой он может применяться, следует уточнить в аннотации на материал.
С уважением, Александр Новиков,
Консультант справочной службы «Стройинформ».
Когда для вашей компании наступает строительный сезон?
Роман Шульц, директор ООО «Кесал»
Сезонность в нашей работе, безусловно, ощущается, поэтому пик продаж приходится на летние и осенние месяцы. В то же время, работа с крупными строительными компаниями существенно сглаживает сезонный фактор.
К отделочным работам подрядчики приступают по мере строительной готовности и зачастую к окончанию строительного сезона стараются выполнить все наружные работы и инженерные сети (фасад, остекление, отопление), чтобы можно было спокойно заниматься внутренней отделкой.
В конце прошлого года мы поставляли наши подвесные потолки на два крупных строительных объекта: торговый центр в г. Уссурийск и всем известный океанариум на острове «Русский». В этом году нами налажены партнерские отношения с ФГУП «Дальспецстрой». Также на данный момент мы поставляем подвесные потолки в Президентское кадетское училище и на реконструкцию корпусов ТОВМИ.
Работа с такими крупными заказчиками дает возможность нашей компании стабильно работать в течение всего года.
Юрий Петров, руководитель филиала ООО «АМУРПОЛИМЕР» во Владивостоке
Период строительного сезона для нашей компании – начало весны – конец осени.
Именно в это время активно разворачивается деятельность на строительных площадках. Реконструируются уже существующие и возводятся новые промышленные и гражданские объекты. Одним из основных этапов строительства зданий и сооружений является устройство полов.
Полимерные наливные полы пользуются все большей популярностью, поскольку являются превосходной альтернативой линолеуму, ламинату или кафельной плитке, благодаря своим преимуществам: заливаются ровным слоем, без зазоров, стыков и швов, не пылят, высоко гигиеничны, износоустойчивы и эластичны, устойчивы к химическим и физическим воздействиям, водонепроницаемы и пожаробезопасны.
Полимерным полам можно придать ряд специфических свойств, сделав их токопроводимыми, антистатическими, противоскользящими, паропроницаемыми.
Беспалов Денис, генеральный директор ООО «Технология тепла»
Как руководитель компании я считаю, что невозможно предположить тот факт, когда и с каких месяцев начинается строительный сезон, ведь как правило в этом деле довольно большой риск конкуренции. Но я всё-таки считаю, что это летний период строительства.
В наше время практически каждый, кто хоть немного умеет «крутить гайки», сразу называет себя мастером, но мы же понимаем, что это не так. Специалист – тот, кто делает свою работу качественно и красиво!
2. Определение сроков строительства
Календарное планирование сроков строительства земляного полотна и дорожной одежды выполнено, исходя из природно-климатических условий района строительства автомобильной дороги, и сроков начала и окончания дорожно-строительных работ. На основании пункта 1.1 был построен дорожно-климатический график (см. рис. 1.2).
С учетом условий свободного действия рабочих органов землеройно-транспортных для земляного полотна период строительства назначен от +5 0C весной до +5 0C осенью. Для дорожной одежды срок строительства осуществляется при температуре воздуха от +5 0C весной до +10 0C осенью.
Среднее количество рабочих смен в году (Тр) при производстве работ с применением средств комплексной механизации в строительный период рассчитывают по формуле:
Тр = (Тк – Т1 – Т2 – Т3 – Т4) × Кс, (2.1)
где Тк – календарная продолжительность строительного сезона, дни.
Т1 – количество праздничных и выходных дней за период Тк. При одном выходном дне в неделю

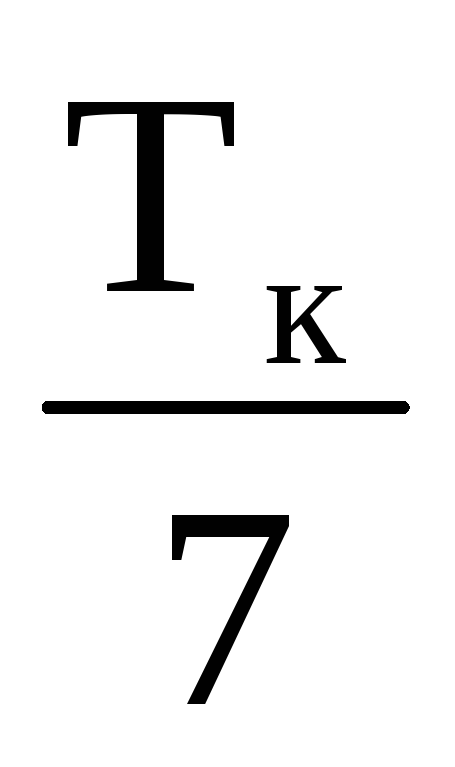

Т1 =, (2.2)
Т2 – количество дней, необходимых на ремонт и профилактику парка дорожно-строительных машин:
Т2 = 0,04 × Тк, (2.3)
Т3 – количество дней, планируемых на простой связанные с организационными причинами, и переходы дорожно-строительных подразделений в строительства с одного объекта на другой:
Т3 = 0,045 × Тк (2.4)
Т4 – постои в работе, связанные с неблагоприятными климатическими условиями. Число дней простоев в строительном сезоне по указанной причине принимают в процентах от Тк. Его можно определить для соответствующей дорожно-климатической зоны по данным табл. 2.1 [8].Для местности II-й климатической зоны:
Т4 = 0,07 × Тк (2.5)
Кс – коэффициент внутресуточного использования машин. Этим коэффициентом учитывают степень использования продолжительности светового дня или суток в работе парка дорожно-строительных машин и механизмов при сооружении земляного полотна и дорожной одежды, принимаю равным 1.
Календарный срок строительства земляного полотна равен 140 дней (см. рис.1.2). Среднее количество рабочих смен составило:
Тр = (Tк-Т1-Т2-Т3-Т4) ×Кс=171 смен.
Календарный срок строительства дорожной одежды равен 120 день (см. рис. 1.2). Среднее количество рабочих смен составило:
Тр = (120-26-7,2-8,1-14,4) ×2=114 смены.
3. Земляное полотно
3.1 Определение объемов земляных дорожно-строительных работ. Расчет осредненной высоты насыпи.
В соответствии с полученным заданием, объемы работ по возведению насыпи земляного полотна составляют:
Qбульд=157000м3, lбульд=9300 м.
Qэкск=72000 м3, lэкск=3300 м.
Qскреп=82000 м3, lскреп=2400 м
3.2 Расчет элементов потока. Обоснование ведущей машины в отряде.
Основными элементами потока являются контрольный темп и контрольная скорость. Контрольный темп потока qi; определяют по формуле:
qi
= ,
(3.2)
где Qi – суммарный рабочий объем земляных работ i – го вида по длине строящейся дороги, Т р – расчетное количество рабочих смен, полученное по формуле (3.2).
В результате распределения земляных масс суммарный рабочий объем на участках, где работы выполняют специализированные отряды бульдозеров, составляет 157000 м3, скреперов – 82000 м3, экскаваторов – 72000 м3.
qi
=157000/140=1121,
qi
=82000/140=585,
qi
=72000/140=514,
Комплектование отрядов производится с учетом имеющихся машин и механизмов.
Производительность землеройно-транспортных машин определим по формуле:

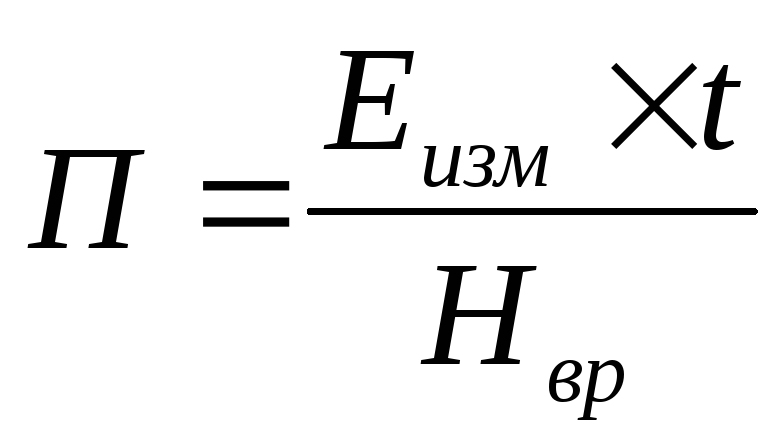

где Еизм – единица измерения; 100м3
t – количество часов в смену;
Нвр – норма времени принимаемая из ЕНиРа.
Потребное количество ведущих машин для обеспечения заданного темпа работ для сравниваемых отрядов рассчитывают по формуле:
N
= ,
(3.5)
где qi – контрольный темп выполнения i – го вида работ, м3/смену; П – производительность; м3/смену.
Для принятого количества ведущих машин определяют расчетный темп и период действия для каждого из потоков по формуле:
qi= N ×П, (3.6)
,
(3.7)
Длину захватки найдем по формуле:
Lзахв=,
(3.8)
Назначаем ведущую машину в каждом отряде:
Бульдозер ДЗ-24; Нвр=0,38. Расценка = 0,18.
П = 8*100/0,38 = 2105 м3/смену;
N = 1121/2105 = 0,53 = (1) шт;
Qбульд=157000/140=1121 м3/см
Темп = 2105 м3/смену;
Тр1 = 157000/2105 = 74,57 = (75) смен;
Lз = 9300/75 = 124 м/смену.
Экскаватор Э-801; Нвр = 1,5. Расценка = 2,6.
П = 8*100/1,5 = 533,33 м3/смену;
N = 585/533,33 = 1,09 = (1) шт;
Темп = 1066,6 м3/смену;
Тр1 = 82000/1066,6 = 77 смен
Lз = 3300/77 = 43 м/смену.
Скрепер ДЗ-26; Нвр = 0,95. Расценка = 1,01.
П = 8*100/0,95 = 843 м3/смену;
N = 514/843 = 0,6 = (1) шт;
Темп = 843 м3/смену;
Тр1 = 72000/843 = 85,4 = (85) смен;
Lз = 2400/85 = 28,1 м/смену.
Укомплектовываем каждый отряд и производим расчет
производительности и количества вспомогательных машин:
Отряд №1:
-Экскаватор Э-801 Нвр = 1,5. Расценка = 2.2
П = 8*100/1,5=533,3 м3/смену;
N = 585/533,3 = 1.09 = (1) шт;
-Бульдозер ДЗ-24 Нвр = 0,38. Расценка = 0,14.
П = 8*100/0,38 = 2105 м3/смену;
-Каток легкий ДУ-31А; Нвр =0,39. Расценка = 0,337
П = 8*100/0,39 = 2051 м3/смену;
N = 2105/2051 = 1.02 = (1) шт;
-Каток тяжелый ДУ-52; Нвр =0,51. Расценка = 0,24
П = 8*100/0,51=1568 м3/смену;
N = 2105/1568 = 1,34 = (2) шт;
Отряд №2:
-Бульдозер ДЗ-24 Нвр = 0,38. Расценка = 0,14
П = 8*100/0,38 = 2105 м3/смену;
-Каток легкий ДУ-31А; Нвр = 0,39. Расценка = 0,337
П = 8*100/0,39 = 2051 м3/смену;
N = 1121/2051 = 0,54 = (1) шт;
-Каток тяжелый ДУ-52; Нвр = 0,51. Расценка = 0,24
П = 8*100/0,51=1568 м3/смену;
N = 2105/1568 = 1,34 = (2) шт;
Отряд №3:
-Скрепер ДЗ-26 Нвр = 0,95. Расценка = 1,01
П = 8*100/0,95 = 843 м3/смену;
N = 514/843 = 0,6 = (1) шт;
-Бульдозер ДЗ-24; Нвр = 0,38. Расценка = 0,14.
П = 8*100/0,38 = 2105 м3/смену;
N = 1121/2105 = 0,53 = (1) шт;
-Каток легкий ДУ-31А; Нвр = 0,39. Расценка = 0,337
П = 8*100/0,39 = 2051 м3/смену;
N = 373/2051 = 0,18 = (1) шт;
-Каток тяжелый ДУ-29А; Нвр = 0,64. Расценка = 0,26
П = 8*100/0,64 = 1250 м3/смену;
N = 373/1250 = 0,30 = (1) шт;
Сроки проведения дорожно-строительных работ
1.1.2 Сроки проведения строительных работ
Сроки и продолжительность дорожно-строительных работ зависят от категории дороги, типов дорожных покрытий и оснований, дорожно-климатической зоны района строительства и многих других факторов. Дорожно-климатическая зона, в которой строят дорогу, и конкретный район строительства регламентируют продолжительность строительного сезона, его начало и конец. Так, например, для Гомельской области за начало дорожно-строительных работ принимают 23 марта, окончание приходится на 16 сентября, а общая календарная продолжительность строительного сезона составляет 237 дней.
